Основание старых деревянных построек часто разрушается из-за постоянного воздействия влаги и пучения грунта. Процесс восстановления занимает обычно от двух до четырех недель. Стоимость материалов для среднего дома начинается от 60 тысяч рублей. Ремонт фундамента старого деревянного дома своими руками: эффективные способы позволяют вернуть зданию устойчивость без сноса стен. Правильный подход гарантирует сохранность сруба на десятилетия.
Первичный анализ и подготовка к работам
Сначала я всегда провожу тщательный осмотр каждой опоры. Нужно определить, где бетон просто раскрошился, а где произошла глубокая осадка грунта. Для таких работ требуются базовые навыки в строительстве и умение работать с тяжелым ручным инструментом. Оптимальное время для начала ремонта — поздняя весна или лето, когда почва уже просохла, но еще не перегрета. Зимой бетон застывает неправильно, а весенняя распухшая земля может сместить дом прямо во время подъема.
Подбор строительных материалов
Качество материалов напрямую влияет на то, сколько лет простоит дом. Я рекомендую покупать цемент марки не ниже М400 или М500. Песок должен быть чистым, без глинистых включений, иначе раствор будет трескаться. Для армирования использую рифленую арматуру диаметром 10-12 мм. Гидроизоляция обязательна — лучше всего подходит рубероид или современная битумная мембрана.
- Цемент М500 (в мешках по 50 кг)
- Песок речной промытый
- Щебень фракции 20-40 мм
- Арматура стальная рифленая
- Вязальная проволока

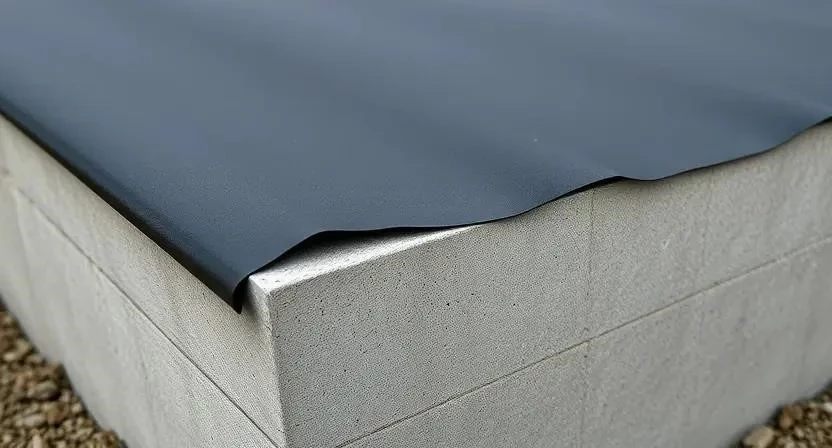

- Гидроизоляционная мембрана
- Доски для опалубки (сосна)
- Саморезы по дереву
- Грунтовка глубокого проникновения
| Материал | Расход на 1 м.п. | Средняя цена за ед. | |
|---|---|---|---|
| Бетон М300 | 0.3 м3 | 5500 руб/м3 | 33 000 руб |
| Арматура 12 мм | 4 метра | 80 руб/м | 6 400 руб |
| Песок | 0.15 м3 | 800 руб/м3 | 2 400 руб |
| Щебень | 0.1 м3 | 1200 руб/м3 | 2 400 руб |
| Гидроизоляция | 1.1 м2 | 250 руб/м2 | 5 500 руб |
Инструментарий для укрепления основания
Без надежного оборудования затевать такой ремонт опасно. Главный инструмент здесь — гидравлические домкраты грузоподъемностью от 5-10 тонн. Для замеса бетона в больших объемах лучше арендовать бетономешалку, так как ручной замес в корыте не даст нужной однородности. Перфоратор поможет быстро удалить старые куски бетона, а лазерный уровень спасет от перекосов дома.
- Домкрат гидравлический (2-4 шт.)
- Бетономешалка
- Уровень строительный (лазерный или пузырьковый)
- Лопата штыковая и совковая
- Перфоратор с насадками-бур
- Рулетка и строительный шнур
- Шпатель и кельма
- Болгарка для резки арматуры
| Инструмент | Назначение | Статус | Примерная цена |
|---|---|---|---|
| Домкрат 10т | Подъем сруба | Обязательно | 4 000 руб |
| Бетономешалка | Приготовление раствора | Желательно | 12 000 руб |
| Перфоратор | Демонтаж старого бетона | Обязательно | 7 000 руб |
| Лазерный уровень | Контроль горизонтали | Желательно | 5 000 руб |
| Лопата | Рытье траншей | Обязательно | 800 руб |
Организация рабочей площадки
Перед началом работ я полностью освобождаю придомовую территорию от кустарников и старого мусора. Это нужно, чтобы иметь свободный доступ к каждой точке опоры дома. Прилегающие постройки или заборы прикрываю плотной пленкой, чтобы брызги бетона не испортили отделку. Весь строительный мусор и куски старого фундамента сразу выношу в отдельную зону сбора, чтобы не спотыкаться о них в процессе подъема здания.
Приведение основания в порядок
Очистка фундамента начинается с удаления всех отслоившихся частей старого бетона. Я использую перфоратор и металлическую щетку, чтобы добраться до твердого слоя. Грунт вокруг выравниваю и плотно трамбую. Затем наношу грунтовку валиком в два слоя с интервалом 2 часа — второй слой провожу перпендикулярно первому. Это создает отличную адгезию между старым и новым бетоном. Готовность поверхности проверяю простым тестом: если грунтовка впиталась равномерно и поверхность не пылит, можно приступать к заливке.
Технология восстановления фундамента по этапам
Процесс требует предельной осторожности. Я однажды допустил ошибку, подняв одну сторону дома слишком быстро, и в стене появилась трещина. Теперь я действую строго по плану.

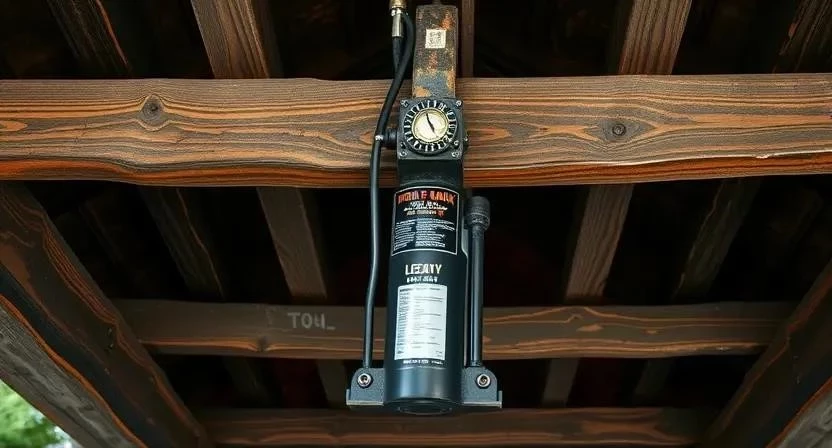

- Подъем дома домкратами (2-3 дня). Устанавливаю домкраты под массивные балки нижнего венца. Поднимаю здание равномерно, по 2-3 сантиметра с каждой стороны за один подход.
- Установка временных опор (1 день). Подкладываю под приподнятые части дома прочные брусья или бревна. Это страховка на случай отказа домкрата.
- Рытье котлованов или траншей (3-5 дней). Выкапываю ямы под столбы или траншею глубиной до уровня промерзания почвы. Ширина траншеи обычно составляет 70-90 см.
- Устройство песчано-гравийной подушки (1 день). Засыпаю на дно 15-20 см песка, проливаю водой и плотно трамбую. Сверху добавляю слой щебня.

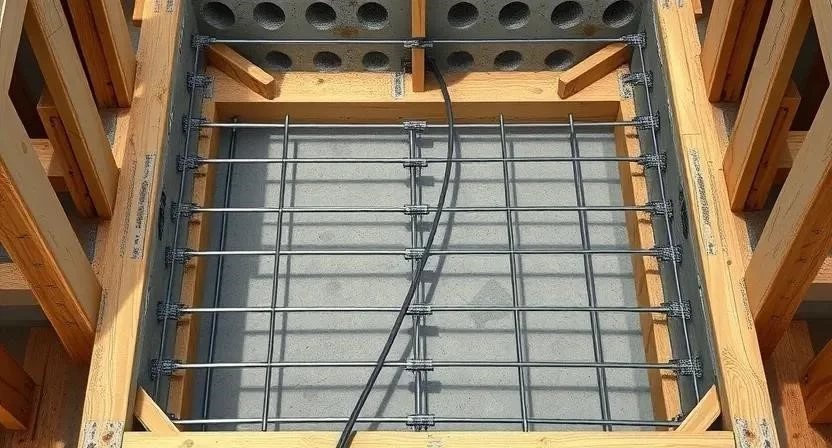

- Армирование (2 дня). Вяжу каркас из арматуры с помощью проволоки. Расстояние между прутьями делаю не более 20-30 см.
- Монтаж опалубки (1 день). Устанавливаю доски по периметру, фиксируя их колышками. Проверяю строгость вертикалей.
- Заливка бетона (1 день). Заливаю раствор, стараясь заполнить все пустоты.
- Вибрирование (в процессе заливки). Использую глубинный вибратор. Я заметил, что без него в бетоне остаются каверны, которые ослабляют конструкцию.
- Выдержка бетона (14-28 дней). Оставляю бетон набирать прочность. В это время дом остается на временных опорах.
- Снятие опор и установка дома (1 день). Плавно опускаю сруб на новый фундамент, используя домкраты в обратном порядке.
Важный нюанс: При установке домкратов обязательно используйте широкие стальные подкладки. Если ставить домкрат прямо на землю или тонкое дерево, он просто провалится сквозь поверхность.
Технические тонкости процесса
Температурный режим критически важен: бетон не должен замерзнуть в первые 7 дней. Если на улице холодно, укрываю опалубку теплотехническим материалом или соломой. Влажность поддерживаю путем регулярного полива бетона водой из распылителя. Полное высыхание и набор 90% прочности происходит через 28 суток. Чтобы новый бетон «сросся» со старым, я просверливаю в старом основании отверстия и вставляю туда арматурные штыри, которые затем заливаю раствором.
Типичные промахи новичков
Самая опасная ошибка — неправильный расчет нагрузки. Если поставить слишком мало опор при подъеме, дом может сложиться. Также часто забывают про армирование, считая, что для деревянного дома «и так сойдет». Без арматуры бетон просто лопнет при первой же зиме. Игнорирование гидроизоляции приводит к тому, что влага из земли поднимается в нижние венцы, и дерево начинает гнить снова через пару лет. Мой сосед сэкономил на мембране, и теперь его нижние бревна снова почернели от сырости.
- Отсутствие гидроизоляции между бетоном и деревом.
- Использование слишком жидкого раствора (избыток воды).
- Подъем дома только с одной стороны.
- Отказ от вибрирования бетона.
- Установка опор на непротрамбованный грунт.
Смета и финансовая сторона вопроса
Стоимость ремонта сильно зависит от того, нанимаете ли вы бригаду или работаете самостоятельно. При самостоятельном выполнении основная статья расходов — это материалы. При найме мастеров цена возрастает в два-три раза из-за сложности и рискованности работ по подъему здания.
| Статья расходов | Своими руками (руб) | С мастером (руб) | Экономия (руб) |
|---|---|---|---|
| Материалы | 45 000 | 45 000 | 0 |
| Аренда инструмента | 7 000 | 0 (включено) | 0 |
| Работа по подъему | 0 | 30 000 | 30 000 |
| Заливка бетона | 0 | 25 000 | 25 000 |
| 52 000 | 100 000 | 48 000 |
Эксплуатация и уход за новым бетоном
Свежий бетон нужно поливать водой ежедневно в течение первой недели, особенно в жару. Это предотвращает появление усадочных трещин. Временные подпорки снимаю только после того, как бетон наберет минимум 70% прочности (обычно через 14 дней). После установки дома рекомендую сразу сделать отмостку шириной 60-80 см, чтобы отводить дождевую воду от основания.
Другие способы усиления конструкции
Если классический бетонный фундамент кажется слишком сложным, есть альтернативы. Винтовые сваи — самый быстрый вариант. Их можно закрутить за один день даже зимой, и дом не нужно будет долго держать на опорах. Бетонные кольца подходят для глубокого заложения, но требуют много земляных работ. Инъекционные методы (закачка полимерных смол в грунт) эффективны при небольших просадках, но стоят дорого и требуют спецтехники.
Ответы на частые вопросы
Можно ли ремонтировать фундамент зимой?
Крайне не рекомендую. Бетон может замерзнуть, потеряв прочность. Если работа срочная, придется использовать дорогие противоморозные добавки и прогревать опалубку.
Как понять, что фундамент просел?
Главные признаки: перекос дверных и оконных проемов, появление диагональных трещин в стенах, заклинивание дверей.
Сколько служит новый бетонный фундамент?
При правильном армировании и наличии гидроизоляции — от 50 лет и более.
Нужно ли менять нижние венцы при ремонте?
Если дерево подгнило более чем на 1/3 толщины, его обязательно нужно заменить на новое, обработанное антисептиком.
Какой домкрат лучше выбрать?
Гидравлические бутылочные домкраты. Они компактны и выдерживают огромный вес.
Можно ли использовать обычный песок из карьера?
Можно, но только если в нем нет глины. Глина в растворе работает как разделитель, ослабляя бетон.
Зачем нужна песчаная подушка?
Она распределяет нагрузку от фундамента на грунт и служит дополнительным дренажным слоем.
Меры безопасности
Работа с домкратами и тяжелым бетоном опасна. Обязательно используйте защитные перчатки и очки при резке арматуры. При работе с цементом надевайте респиратор, чтобы не вдыхать едкую пыль. Никогда не заходите под приподнятый дом, если он зафиксирован только домкратами — только после установки надежных деревянных опор. Следите за электробезопасностью при использовании бетономешалки и перфоратора, используйте только исправные удлинители.
