Обновление фасада частного дома требует грамотного подхода к выбору материалов и соблюдения технологии их закрепления. Отделка внешних стен панелями позволяет не только преобразить здание, но и создать надежный защитный барьер от атмосферных осадков. Монтаж сайдинга своими руками считается задачей средней сложности, доступной мастеру при наличии базовых навыков работы с электроинструментом. Самостоятельная установка экономит до 40% общего бюджета, а процесс облицовки среднего дома занимает от 7 до 14 рабочих дней. Подробная инструкция и секреты установки помогут избежать деформации материала и добиться долговечного результата.
Подготовка к проведению фасадных работ
Перед началом закупки материалов я рекомендую трезво оценить масштаб задачи и свои технические навыки. Облицовка дома сайдингом требует предельной точности при разметке, так как даже минимальное отклонение по уровню на первом ряду приведет к заметному перекосу всей конструкции. Работа с инструментом не подразумевает специфической квалификации, однако важно уметь пользоваться лазерным нивелиром и строительным степлером. Оптимальное время для монтажа — сухая погода при температуре выше +5°C. На сильном морозе виниловый сайдинг становится хрупким, что значительно усложняет его раскрой и фиксацию.
Выбор и расчет необходимых материалов
Подбор комплектующих является фундаментом качественной отделки. Помимо основных панелей, в смету обязательно включаются стартовые и финишные планки, J-профили для оконных проемов и угловые элементы. Я всегда приобретаю материал с запасом 10-15% на подрезку и возможный брак. Для точного расчета площади необходимо измерить длину и высоту каждой стены, перемножить их и вычесть суммарную площадь окон и дверей. Важно помнить про гидро-ветрозащитную мембрану, которая предотвратит намокание утеплителя и стен дома.
Таблица 1. Материалы для отделки фасада и их стоимость
| Материал | Расход на 1 м2 | Цена за ед. (руб.) | Назначение |
|---|---|---|---|
| Панель сайдинга | 1.1 м2 | 480 | Основная облицовка стен |
| Стартовый профиль | 0.4 пог. м | 290 | Фиксация первого ряда |
| J-профиль | 0.6 пог. м | 310 | Окантовка дверных проемов |
| Гидро-ветрозащита | 1.15 м2 | 90 | Защита от влаги и ветра |
| Саморезы оцинкованные | 15-20 шт. | 2.5 | Крепление всех элементов |
| Внешний угол | 0.2 пог. м | 580 | Декоративное оформление стыков |
Инструментарий для монтажных работ
Качественный результат невозможен без профессионального набора оборудования. Правильно подобранный инструмент сокращает время работы в два раза и обеспечивает ровные стыки без зазоров. Я предпочитаю использовать аккумуляторный шуруповерт, так как он дает свободу перемещения по строительным лесам.
- Перфоратор (необходим для сверления кирпичных или бетонных оснований);
- Шуруповерт с регулировкой крутящего момента;
- Лазерный или водяной уровень для точной разметки горизонтали;
- Ножницы по металлу или ножовка с мелким зубом для раскроя панелей;
- Строительный степлер для быстрого крепления мембраны;
- Рулетка длиной 5-10 метров и строительный карандаш;
- Угольник для проверки перпендикулярности срезов;
- Устойчивая лестница или разборные строительные леса;
- Средства индивидуальной защиты: очки и плотные перчатки.
Таблица 2. Список инструментов по приоритетности
| Инструмент | Назначение | Приоритет | Ориентировочная цена (руб.) |
|---|---|---|---|
| Шуруповерт | Закручивание метизов | Обязательно | 5500 |
| Лазерный уровень | Разметка плоскостей | Обязательно | 3800 |
| Ножницы по металлу | Резка винила и металла | Обязательно | 950 |
| Степлер | Монтаж изоляции | Желательно | 1400 |
| Перфоратор | Работа с твердыми стенами | Обязательно | 6500 |
Организация пространства вокруг объекта
Безопасность и удобство работы начинаются с очистки прилегающей территории. Я первым делом демонтирую все вьющиеся растения, снимаю водосточные трубы, уличные фонари и ставни. Необходимо обеспечить свободный проход вдоль стен на расстоянии не менее 1.5-2 метров. Все окна и двери я рекомендую закрыть плотной пленкой, чтобы защитить стекла от случайных царапин при монтаже обрешетки. Весь строительный мусор следует складывать в отведенном месте, чтобы он не мешал передвижению лесов.
Технология подготовки фасадных поверхностей
Стены здания перед облицовкой должны быть абсолютно сухими и чистыми. Я тщательно удаляю старую отслаивающуюся отделку, наличники и подоконники. Если дом построен из дерева, поверхность в обязательном порядке обрабатывается антисептиком глубокого проникновения для предотвращения гниения под обшивкой. Далее монтируется гидро-ветрозащитная мембрана с нахлестом полотен 10-15 см, при этом стыки проклеиваются специальным строительным скотчем. Это критически важно для защиты конструкции от конденсата, который неизбежно образуется из-за разницы температур.
Пошаговый алгоритм установки панелей
Соблюдение последовательности этапов гарантирует, что фасад не «поведет» через год эксплуатации. Я всегда начинаю с самой сложной части — точной разметки нижней границы облицовки.
- Разметка уровней. Находим самую низкую точку фундамента, отступаем 50 мм вверх и с помощью лазерного уровня отбиваем горизонтальную линию по всему периметру дома. (Время: 3 часа)

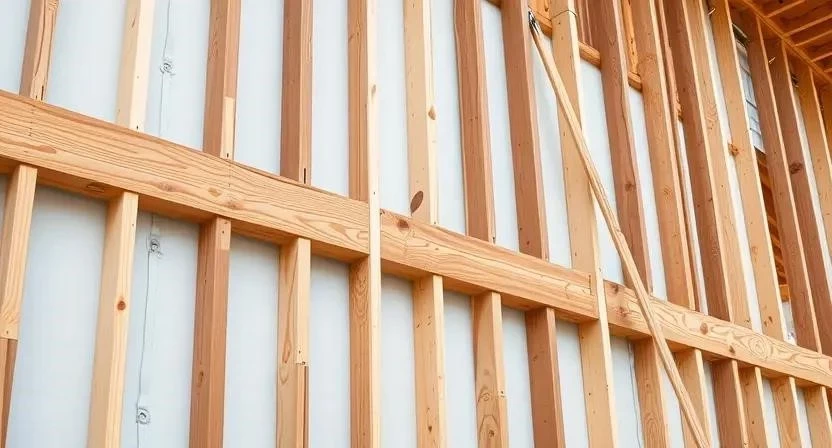

- Монтаж обрешетки. Устанавливаем вертикальные деревянные бруски или металлический профиль с шагом строго 400 мм. (Время: 2 дня)
- Установка стартового профиля. Крепим его по размеченной линии, оставляя зазор 10 мм между соседними секциями для компенсации теплового расширения. (Время: 4 часа)

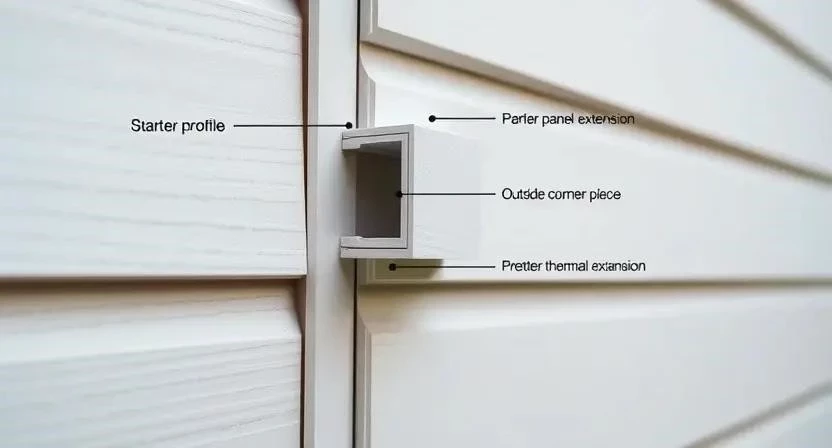

- Оформление углов. Монтируем внешние и внутренние угловые элементы. Важно: они должны висеть на верхнем саморезе, остальные метизы закручиваются по центру отверстий. (Время: 5 часов)
- Установка J-профилей. Обрамляем оконные и дверные проемы, запиливая углы под 45 градусов для плотного прилегания. (Время: 6 часов)
- Монтаж первой панели. Вставляем нижний край в стартовый профиль до щелчка замкового соединения. (Время: 2 часа)
- Установка последующих панелей. Двигаемся снизу вверх, проверяя горизонталь уровнем через каждые три ряда. (Время: 4-5 дней)
- Учет зазоров. При монтаже в летний период оставляем зазор 6 мм от краев панели до углового профиля, зимой — 12 мм. (В процессе)
- Монтаж финишной планки. Устанавливаем ее под самым карнизом перед фиксацией последнего ряда панелей. (Время: 3 часа)
- Финальная проверка. Проверяем подвижность каждой панели — они должны свободно смещаться влево и вправо при усилии руки. (Время: 2 часа)
Технические нюансы и правила безопасности
Главный секрет долговечного фасада — отсутствие жесткой фиксации. Когда я монтировал сайдинг на своем первом объекте, я совершил ошибку и закрутил саморезы до упора. В итоге в первый же жаркий день панели пошли «волной», и мне пришлось переделывать половину стены. Всегда оставляйте зазор около 1-1.5 мм между шляпкой самореза и панелью. При работе на высоте обязательно используйте страховочные пояса и проверяйте устойчивость лесов. При резке винила ножницами по металлу берегите глаза от мелких осколков пластика.
Распространенные ошибки новичков
Избежать проблем в будущем поможет знание типичных промахов, которые совершают начинающие мастера. Большинство из них связано с игнорированием физических свойств материала.
- Перетяжка саморезов, исключающая тепловое расширение;
- Отсутствие технологических зазоров в торцах панелей;
- Крепление самореза не в центр перфорационного отверстия, а в край;
- Использование деревянной обрешетки с влажностью более 15-18%;
- Отсутствие вентиляционного зазора между утеплителем и сайдингом;
- Применение черных (не оцинкованных) саморезов, которые оставляют ржавые подтеки.
Экономическое обоснование самостоятельного монтажа
Расчет стоимости показывает значительную выгоду при отказе от услуг наемных бригад. Основная статья экономии — это оплата труда, которая в крупных городах сопоставима со стоимостью самого материала.
Таблица 3. Сравнение затрат: Своими руками vs Мастер (на 100 м2)
| Статья расходов | Своими руками (руб.) | С мастером (руб.) | Экономия (руб.) |
|---|---|---|---|
| Комплект материалов | 98 000 | 98 000 | 0 |
| Работа по монтажу | 0 | 75 000 | 75 000 |
| Аренда строительных лесов | 6 000 | 0 (у профи свои) | -6 000 |
| Расходные материалы | 3 500 | 2 000 | -1 500 |
| 107 500 | 175 000 | 67 500 |
Эксплуатация и уход за готовым фасадом
Обслуживание сайдинга не требует специальных навыков или дорогостоящей химии. Я рекомендую раз в год проводить мойку стен из обычного садового шланга, чтобы удалить накопившуюся пыль и следы насекомых. Сильные загрязнения легко отмываются мягкой щеткой и слабым мыльным раствором. Качественный виниловый сайдинг служит до 50 лет, не требуя покраски или дополнительной пропитки. Полноценную эксплуатацию дома можно начинать сразу после завершения монтажных работ.
Сравнение доступных видов облицовки
Рынок предлагает несколько вариантов панелей, каждый из которых имеет свои особенности применения и долговечности.
- Виниловый сайдинг (бюджетный, легкий, не гниет);
- Металлический сайдинг (пожаробезопасный, очень прочный);
- Фиброцементные панели (имитируют камень, требуют усиленной обрешетки);
- Акриловый сайдинг (максимальная стойкость к ультрафиолету);
- Цокольные панели (повышенная толщина и ударопрочность);
- Деревянный сайдинг (экологичный, но требует регулярной покраски);
- Керамический сайдинг (премиальный сегмент, высокая цена).
Часто задаваемые вопросы (FAQ)
Можно ли проводить монтаж в зимний период?
Да, установка возможна до -10°C. Однако я советую выдерживать панели на улице перед нарезкой и использовать болгарку или ножницы по металлу вместо строительного ножа, так как пластик становится очень хрупким.
Как правильно выбрать цвет фасада?
Светлые оттенки (бежевый, кремовый) меньше подвержены выгоранию на солнце и визуально увеличивают объем здания. Темные цвета сильнее нагреваются, что требует строгого соблюдения зазоров при монтаже.
Нужно ли утеплять дом под сайдингом?
Я всегда рекомендую закладывать слой минеральной ваты толщиной 50-100 мм. Это не только сэкономит деньги на отоплении, но и улучшит звукоизоляцию помещений.
Таблица 4. План-график работ по дням
| День | Этап работ | Особенности |
|---|---|---|
| 1 | Подготовка и разметка | Демонтаж элементов, поиск горизонтали |
| 2-3 | Установка обрешетки | Выравнивание плоскости стен |
| 4 | Изоляция и доборы | Крепление мембраны и стартовых планок |
| 5-9 | Основной монтаж | Укладка рядовых панелей сайдинга |
| 10 | Финишная отделка | Оформление карнизов и углов |
Приступая к работе, я всегда держу в голове одно правило: лучше трижды проверить уровень, чем один раз переделывать всю стену. Один мой знакомый решил сэкономить на мембране, и через три года ему пришлось снимать весь сайдинг, так как под ним из-за конденсата начала гнить деревянная обрешетка. Помните об этом нюансе, и ваш новый фасад будет радовать глаз десятилетиями.
