Монтаж дренажа от пучения грунта пошаговая инструкция и выбор материалов

Хотите сухой подвал и крепкий дом? Установим дренаж фундамента, чтобы остановить пучение грунта. Цена от 1800 руб. Секреты долговечности вашего основания здесь!

Защита фундамента от разрушительного воздействия морозного пучения требует грамотного проектирования системы водоотвода. Пучинистость грунта напрямую зависит от насыщенности почвы влагой, которая при замерзании расширяется и создает колоссальное давление на бетонные конструкции. Грамотный монтаж дренажа пошагово позволяет эффективно снизить уровень грунтовых вод и предотвратить деформацию основания. Стоимость качественной системы начинается от 1800 рублей за погонный метр, а работы обычно занимают от 5 до 10 дней. Важно заранее изучить, как выбрать вид и установить правильно дренаж от пучения грунта, чтобы обеспечить долговечность постройки.

Подготовительный этап и оценка условий

Перед началом закупки материалов я всегда провожу тщательную оценку типа почвы на участке. Глинистый грунт и тяжелый суглинок хуже всего пропускают влагу, что делает их наиболее опасными в плане морозного пучения. Определение уровня грунтовых вод (УГВ) — критический момент, так как глубина заложения труб должна быть ниже этой отметки или подошвы фундамента. Самостоятельное устройство дренажной системы требует физической выносливости и базовых навыков работы с нивелиром. Лучшее время для проведения земляных работ — период с июля по сентябрь, когда почва максимально сухая. Я помню, как на одном объекте мы начали копать в мае и столкнулись с постоянным обрушением стенок траншеи из-за верховодки, поэтому сезонность игнорировать нельзя.

Монтаж дренажа от пучения грунта пошаговая инструкция и выбор материалов

Комплектация материалами для работы

Для создания надежной системы водоотвода необходимо подготовить качественные комплектующие. Я рекомендую использовать только сертифицированные материалы, так как замена вышедшей из строя трубы потребует повторной выемки сотен кубов грунта. Основой системы является перфорированная труба, которую лучше приобретать в уже готовом фильтре из геотекстиля.

Список необходимых материалов:

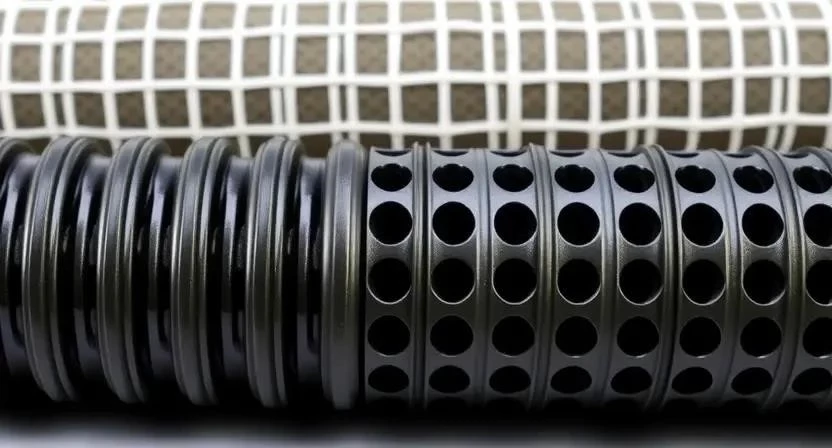

  • Перфорированные трубы ПНД диаметром 110 мм (в бухтах или отрезках);
  • Геотекстиль иглопробивной плотностью 100–150 г/м²;
  • Щебень гранитный фракции 20–40 мм (не используйте известняковый, он разрушается);
  • Песок карьерный или намывной для создания подушки;
  • Смотровые (ревизионные) колодцы диаметром 315 или 400 мм;
  • Соединительные фитинги, муфты и уплотнительные кольца;
  • Дренажные маты (если предусмотрено проектом);
  • Бетонные кольца для накопительного колодца.

Таблица 1. Расход материалов на 10 погонных метров траншеи

Материал Количество Расход на м.п. Цена за ед. (руб.)
Труба дренажная 110 мм 10 м 1 м 150 1500
Геотекстиль (ширина 2 м) 25 м² 2.5 м² 60 1500
Щебень гранитный 3 м³ 0.3 м³ 3500 10500
Песок строительный 2 м³ 0.2 м³ 1200 2400
Колодец смотровой 1 шт 0.1 шт 4500 4500

Выбор рабочего инструмента

Качественный инструмент значительно ускоряет технологию монтажа дренажа и облегчает тяжелый физический труд. Я всегда использую лазерный нивелир, так как обычный строительный уровень на больших дистанциях дает слишком высокую погрешность. Для резки пластика подойдет обычная ножовка, а вот для земляных работ лучше подготовить несколько видов лопат.

Таблица 2. Инструментарий для монтажа

Инструмент Назначение Обязательно/Желательно Примерная цена (руб.)
Нивелир (лазерный) Контроль уклона трассы Обязательно 8000
Виброплита Трамбовка песчаного слоя Обязательно Аренда 2000/сут
Лопата штыковая/совковая Выемка грунта Обязательно 1500
Тачка строительная Перевозка щебня и песка Обязательно 4500
Рулетка 30 метров Разметка участка Обязательно 1200

Организация придомовой территории

Перед тем как сделать дренаж своими руками, я провожу полную очистку зоны работ от строительного мусора и крупных камней. Разметка трасс выполняется с помощью колышков и яркой бечевки. Важно заранее определить места, где будет располагаться строительная техника или складироваться извлеченный грунт. Если на участке уже есть отмостка или дорожки, я защищаю их листами фанеры, чтобы не повредить покрытие при перемещении тяжелых тачек с камнем. Удаление верхнего растительного слоя (дерна) производится на ширину около 50–70 см по всей длине будущей системы.

Подготовка основания и траншей

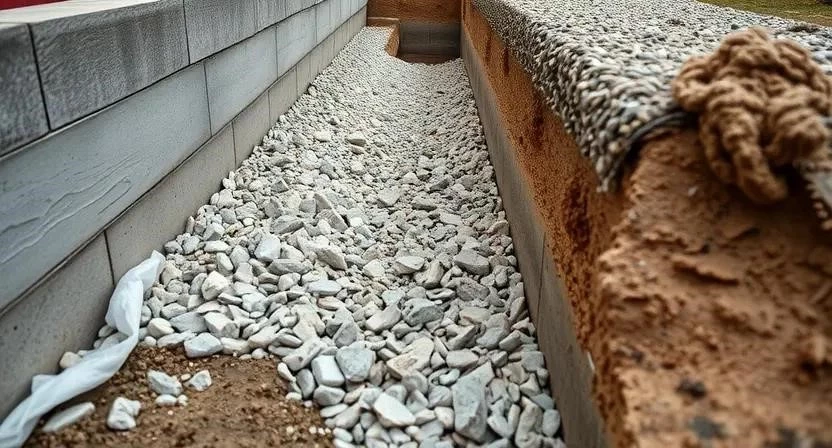

Рытье траншей — самый трудозатратный этап. Глубина должна соответствовать проекту, учитывая, что дренаж фундамента должен собирать воду до того, как она достигнет основания. Я внимательно слежу за тем, чтобы дно было плотным и ровным. Любые неровности могут привести к прогибу трубы и образованию застойных зон. После выемки грунта я засыпаю первичный песчаный слой толщиной 10 см. Этот слой служит амортизирующей подушкой и помогает окончательно выровнять уклон перед укладкой фильтрующего пирога.

Пошаговая технология монтажа дренажной системы

Процесс требует строгого соблюдения последовательности действий. Малейшее отклонение от технологии может привести к заиливанию труб уже через пару лет эксплуатации. В моей практике был случай, когда из-за плохого нахлеста геотекстиля песок забил перфорацию всего за одну весну.

  1. Разметка и определение точек сбора воды. Устанавливаем колышки в местах поворотов и конечного сброса. (Время: 3-4 часа).
  2. Копка траншей с соблюдением уклона. Вынимаем грунт, формируя уклон 2–3 см на каждый метр в сторону водоприемника. (Время: 2-3 дня).
  3. Укладка геотекстиля. Расстилаем полотно по дну и стенкам траншеи с выпуском краев наружу на 30–40 см. (Время: 2 часа).
  4. Создание щебеночной подушки. Насыпаем 10–15 см чистого щебня и разравниваем его. (Время: 4 часа).
  5. Укладка дренажных труб. Размещаем трубы по центру, соединяя их муфтами. Проверяем уклон нивелиром. (Время: 3 часа).

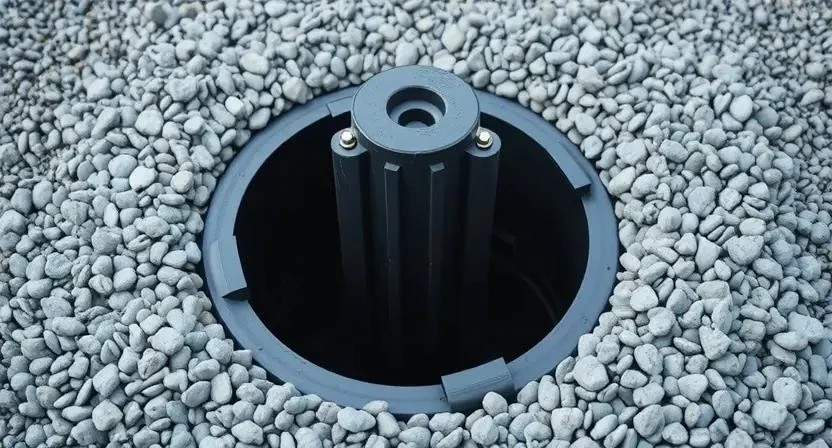

  6. Установка смотровых колодцев. Монтируем ревизионные элементы на каждом втором повороте или через каждые 40 метров. (Время: 5 часов).
  7. Засыпка трубы щебнем. Покрываем трубы слоем щебня толщиной 20–30 см сверху и по бокам. (Время: 6 часов).
  8. Обертывание фильтрующего слоя. Сводим края геотекстиля сверху, делая нахлест не менее 20 см, и фиксируем его. (Время: 2 часа).
  9. Обратная засыпка. Сначала засыпаем песок слоем 15 см, затем возвращаем плодородный грунт. (Время: 1 день).
  10. Устройство финального слоя. Восстанавливаем газон или приступаем к монтажу отмостки. (Время: 1 день).

Таблица 3. График выполнения работ

Этап Время Особенности
Разметка и подготовка 1 день Использование нивелира обязательно
Земляные работы 3-4 дня Зависит от типа грунта и глубины
Монтаж труб и колодцев 1-2 дня Контроль герметичности соединений
Засыпка щебнем и песком 1-2 дня Ручная работа для точности слоев
Благоустройство 1 день Трамбовка верхнего слоя

Важные технологические нюансы

Соблюдение уклона — это основа работоспособности системы. Если уклон будет меньше 2 см на метр, скорость потока упадет, и мелкие частицы ила начнут оседать внутри трубы. Я также слежу за температурным режимом: засыпку песка и грунта не стоит делать в мороз, так как мерзлые комья создадут пустоты, которые весной просядут. Совместимость материалов тоже важна — плотность грунта вокруг траншеи должна быть выше, чем плотность засыпки, чтобы вода стремилась именно в дренаж.

Монтаж дренажа от пучения грунта пошаговая инструкция и выбор материалов

Распространенные ошибки при устройстве

Многие стараются сэкономить, что в итоге приводит к двойным тратам. Я выделил основные правила, которые нельзя нарушать:

  1. Никогда не отказывайтесь от геотекстиля — без него система заилится за 1-2 сезона.
  2. Не используйте трубы без перфорации для сбора воды.
  3. Не экономьте на смотровых колодцах, иначе промывка системы станет невозможной.
  4. Не делайте уклон «на глаз», используйте только измерительные приборы.
  5. Избегайте использования известнякового щебня, он превращается в труху и забивает фильтр.
  6. Не соединяйте ливневку с крыши и глубинный дренаж в одну трубу.
  7. Обязательно делайте нахлест полотна геотекстиля, чтобы песок не просочился внутрь.

Один раз я видел, как из-за контруклона всего в 1 см вода пошла обратно к фундаменту, что вызвало трещину в отмостке. Переделка стоила владельцу в три раза дороже первоначальной сметы.

Расчет стоимости и экономическая выгода

Цена монтажа дренажа зависит от глубины траншей и стоимости логистики материалов. Самостоятельная работа позволяет существенно сэкономить на оплате труда бригады, которая часто составляет до 50% от общего бюджета.

Таблица 4. Сравнение затрат (на 50 метров системы)

Статья расходов Своими руками (руб.) С мастером (руб.) Экономия (руб.)
Материалы 85 000 85 000 0
Работа 0 75 000 75 000
Аренда техники 10 000 0 (включено) -10 000
Проектирование 0 5 000 5 000
95 000 165 000 70 000

Меры безопасности при проведении работ

Работа в глубоких траншеях сопряжена с риском обрушения грунта. Я всегда использую укрепление стенок, если глубина превышает 1.5 метра. При работе с электроинструментом и виброплитой обязательно надеваю перчатки и защитные очки. Электробезопасность на влажном грунте — приоритет, поэтому все удлинители должны иметь соответствующую защиту. Не забывайте про проветривание, если приходится работать в глубоких накопительных колодцах.

Регламент обслуживания системы

После завершения монтажа уход за дренажом не требует больших усилий. Раз в год я рекомендую проводить промывку труб под давлением через смотровые колодцы. Это удаляет скопившийся мелкий песок и ил. Также необходимо проверять дно колодцев и при необходимости вычищать его черпаком. Первая серьезная проверка работоспособности проводится после весеннего паводка — если вода в колодцах уходит быстро, значит, установка дренажных труб выполнена верно. Срок службы правильно собранной системы составляет не менее 30–50 лет.

Монтаж дренажа от пучения грунта пошаговая инструкция и выбор материалов

Альтернативные способы водоотвода

Помимо классического трубного дренажа, существуют приточно-дренажные системы и использование специальных дренажных матов. В некоторых случаях эффективнее работает устройство принудительного водоотвода с насосом, особенно если участок находится в низине и нет возможности организовать самотечный сброс. Сравнение эффективности показывает, что для борьбы с пучением грунта лучше всего подходит именно глубинный кольцевой дренаж вокруг фундамента, так как он максимально эффективно осушает основание.

Часто задаваемые вопросы (FAQ)

Можно ли делать дренаж зимой?
Теоретически можно, но это значительно дороже из-за необходимости прогрева грунта или использования тяжелой техники для мерзлой земли. Я советую дождаться тепла.

Какую трубу выбрать: гофрированную или гладкую?
Гофрированная труба обладает отличной кольцевой жесткостью и гибкостью, что делает её идеальной для укладки в траншеи любой конфигурации.

Нужен ли дренаж, если грунт песчаный?
На чистых песках вода обычно уходит сама. Однако, если есть прослойки глины или высокий УГВ, дренаж все равно необходим для защиты подвала от сырости.

Как часто нужно чистить систему?
Ревизию колодцев я провожу дважды в год — весной и осенью. Капитальная промывка труб требуется раз в 5–7 лет.

Поможет ли дренаж от сырости в подвале?
Да, это основной метод борьбы с подтоплением подвальных помещений и плесенью на стенах первого этажа.

Какой щебень лучше использовать?
Только гранитный или гравийный. Известняк со временем растворяется и превращается в плотную корку, которая перестает пропускать воду.

Можно ли обойтись без колодцев на коротком участке?
Я не рекомендую этого делать. Даже на 10 метрах труба может забиться, и без доступа для промывки вам придется все раскапывать заново.

Рейтинг
( Пока оценок нет )
Елена Смирнова/ автор статьи

Специализируюсь на отделке и декоре: как выбрать материалы, сочетать цвета и создать стильный интерьер.

Понравилась статья? Поделиться с друзьями:
Строитель Джек
Добавить комментарий

;-) :| :x :twisted: :smile: :shock: :sad: :roll: :razz: :oops: :o :mrgreen: :lol: :idea: :grin: :evil: :cry: :cool: :arrow: :???: :?: :!:
