Создание проекта частного жилья — это сложный технический процесс, где одна ошибка в чертеже может стоить сотни тысяч рублей при строительстве. Разработка качественной документации обычно занимает от одного до трех месяцев. Когда начинается проектирование дома на что обратить внимание в первую очередь — на функциональность помещений и строгое соответствие нормам СНиП. Грамотный план избавляет от необходимости переделывать стены и переносить коммуникации в уже готовом здании.
Анализ потребностей и выбор концепции
Прежде чем рисовать стены, я всегда советую детально разобрать привычки будущих жильцов. Количество комнат напрямую зависит от состава семьи, но важно смотреть на перспективу: будут ли дети, планируется ли переезд пожилых родителей. Стиль жизни определяет всё. Если семья любит принимать гостей, акцент смещается на просторную кухню-гостиную, а если работа кипит дома — необходим изолированный кабинет.
Бюджет на эксплуатацию часто забывают учесть на старте. Огромный дом с высокими потолками будет стоить дорого не только в постройке, но и в отоплении. Я считаю, что лучше построить компактный, но эргономичный дом, чем огромный «пустой» короб, который станет обузой.
Базовый пакет документов для старта
Без исходных данных любой проект будет лишь красивой картинкой, которую невозможно реализовать. Сначала собирается техническая база, которая определяет границы возможного на конкретном участке.
Для работы проектировщику обязательно потребуются ГПЗУ (градостроительный план земельного участка), результаты геологических изысканий для определения типа фундамента и топографическая съемка с перепадами высот. Также нужны технические условия (ТУ) на подключение к электросетям, газу и водопроводу.
Таблица 1. Исходные документы для проектирования
| Документ | Для чего нужен | Ориентировочная стоимость |
|---|---|---|
| ГПЗУ | Определение пятна застройки и отступов | Бесплатно (через Госуслуги) |
| Геология (2-3 скважины) | Определение несущей способности грунта | 15 000 – 30 000 руб. |
| Топосъемка | Карта рельефа и существующих сетей | 10 000 – 25 000 руб. |
| Технические условия (ТУ) | Точки подключения коммуникаций | От 5 000 руб. или бесплатно |
| Выписка из ЕГРН | Подтверждение границ и прав собственности | Бесплатно/Платно |
Инструментарий и нормативная база
Для создания рабочих чертежей используется профессиональный софт. Я заметил, что многие новички пытаются использовать SketchUp для детальных чертежей каркасников, но это ошибка — программа хороша для эскизов, но не для рабочих узлов. Для серьезных проектов выбирают Revit или ArchiCAD, которые позволяют вести расчеты в реальном времени.
Основой любого проекта остаются СНиП и ГОСТ. Игнорирование этих норм приводит к тому, что дом либо не проходит согласование, либо становится небезопасным для жизни. Особое внимание уделяется нормам пожарной безопасности и минимальным габаритам помещений.
Таблица 2. Сравнение ПО для проектирования
| Программа | Основной функционал | Сложность освоения |
|---|---|---|
| ArchiCAD | Архитектурное проектирование, 2D/3D | Средняя |
| Revit | BIM-моделирование, расчеты систем | Высокая |
| SketchUp | Быстрые эскизы, визуализация | Низкая |
| AutoCAD | Точные чертежи, детализация узлов | Средняя |
| Chief Architect | Специализированное ПО для жилых домов | Средняя |
Организация застройки на территории
Первым делом проводится анализ территории. Нужно четко определить пятно застройки, учитывая обязательные отступы: обычно это 3 метра от границы с соседями и 5 метров от «красной линии» дороги. Если проигнорировать эти правила, можно получить судебный иск и требование снести часть дома.
Я рекомендую учитывать розу ветров, чтобы терраса не превратилась в место для сбора пыли и листьев. Также важно продумать въездную группу, чтобы машина не перекрывала доступ к дому или соседнему участку.
Техническая подготовка поверхности и грунта
Изучение типа грунта — это фундамент всего процесса. Песчаные почвы ведут себя иначе, чем глинистые или торфяники. Перепады высот на участке могут потребовать устройства цокольного этажа или сложной системы дренажа, чтобы подвал не превратился в бассейн после первого дождя.
На этом этапе планируется расположение скважины и септика. Важно соблюдать санитарные разрывы: септик не должен находиться слишком близко к источнику питьевой воды. Я вывел правило: сначала рисуем коммуникации на карте участка, а потом ставим дом, чтобы не пришлось рыть траншеи через весь двор.
Пошаговый алгоритм разработки проекта
Проектирование — это последовательный путь. Нельзя перепрыгнуть через этап, иначе в конце придется переделывать всё.
- Формирование идеи (3-5 дней). Сбор референсов, определение стиля и базового состава помещений.
- Эскизное зонирование (1 неделя). Распределение комнат по площади, определение «мокрых зон» и основных путей перемещения.
- Разработка эскизного проекта (2 недели). Создание планов этажей, фасадов и базового 3D-объема.
- Выбор материалов стен и перекрытий (1 неделя). Сравнение газобетона, кирпича или каркаса исходя из бюджета и климата.
- Расчет нагрузок на фундамент (1 неделя). Инженерный расчет веса дома и подбор типа основания.
- Проработка схем инженерных коммуникаций (2 недели). Трассировка труб, вентиляционных каналов и электропроводки.
- Разработка плана кровли (1 неделя). Выбор формы крыши, расчет уклонов и водосточной системы.
- Детализация узлов примыкания (1 неделя). Отрисовка стыков стен, пола и потолка для строителей.
- Составление спецификации материалов (1 неделя). Точный расчет количества бетона, блоков, дерева.
- Разработка плана освещения и розеток (1 неделя). Привязка электрики к будущей мебели.
- Финальная проверка на соответствие СНиП (3-5 дней). Проверка всех отступов и норм безопасности.
- Оформление итогового рабочего проекта (1 неделя). Сбор всех чертежей в один альбом.
Необходимые материалы для реализации проекта:
- Бетон различных марок (М250, М350) для фундамента;
- Арматура (диаметром 12-16 мм) для армирования;
- Стеновые блоки (газобетон, керамоблок) или брус;
- Гидроизоляционная мембрана и рубероид;
- Пиломатериалы для стропильной системы;
- Кровельный материал (металлочерепица, мягкая кровля);
- Утеплитель (минвата или PIR-плиты);
- Инженерные трубы (ПП, ПНД) и кабели ВВГнг.
Обязательный инструмент для контроля проекта:
- Лазерный уровень (для проверки вертикалей);
- Рулетка металлическая (5-10 метров);
- Теодолит или нивелир (для разметки участка);
- Строительный миксер (для приготовления растворов);
- Шпатель и правило (для контроля ровности стен);
- Электролобзик и циркулярная пила (для каркаса);
- Перфоратор и шуруповерт.
При работе с химией и бетоном обязательно используйте респиратор и защитные очки. Помните о проветривании помещений при нанесении грунтовки или покраске. Электробезопасность на стройплощадке — приоритет: все временные кабели должны быть в гофре или защитных коробах.
Критические нюансы планировки

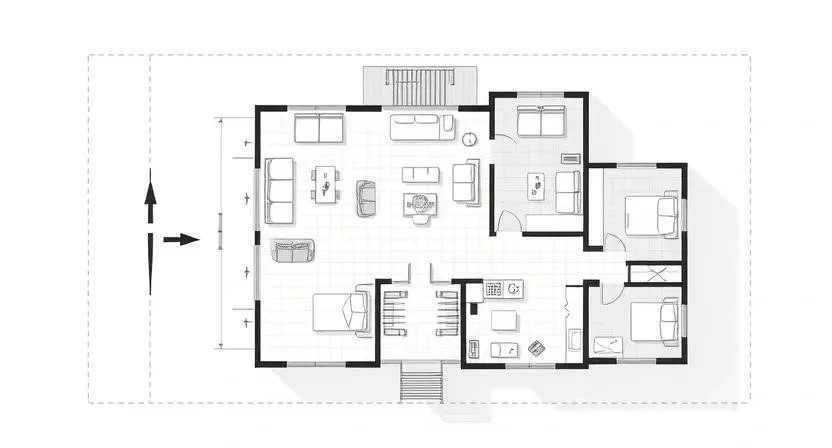

Инсоляция — это база. Спальни лучше ориентировать на восток, чтобы просыпаться с солнцем, а гостиную — на юг или юго-запад. Кухню удобно располагать с северной стороны, чтобы продукты не перегревались.
Если в доме будут жить пожилые люди, обязательно предусмотрите полноценную комнату и санузел на первом этаже. Лестница с возрастом становится серьезным препятствием. Также не экономьте на тамбуре: это не просто «коридор с дверью», а тепловой шлюз, который не пускает холод в жилые комнаты зимой.
Пример из опыта: Однажды я проектировал дом, где заказчик решил сэкономить на прихожей. В итоге зимой весь холод из входной двери шел прямиком в гостиную, и счета за отопление выросли на 30%. Пришлось достраивать тамбур уже по готовому дому.
Типичные ошибки новичков
Самая частая проблема — узкие коридоры. Проход шириной 90 см кажется нормальным на бумаге, но когда вы пытаетесь пронести диван или шкаф, он становится кошмаром. Оптимальная ширина коридора — от 110-120 см.
Отсутствие полноценного хозблока (прачечной/кладовой) превращает дом в склад вещей. Стиральная машина в ванной — это неудобно, лучше выделить отдельную зону. Также критическая ошибка — разнос «мокрых зон» по всему дому. Чем дальше санузел от стояка, тем больше перепадов труб и выше риск засоров.
Пример из опыта: Видел проект, где вентиляционные каналы просто «забыли» нарисовать. В итоге в ванной комнате через месяц появилась плесень, потому что влаге было некуда уходить. Пришлось штробить стены и выводить вентиляцию на фасад.
Список главных ошибок при планировке:
- Размещение санузлов в разных концах дома;
- Отсутствие кладовой при кухне;
- Игнорирование места под лестничные пролеты;
- Слишком маленькие гардеробные (менее 4 м2);
- Размещение окон в спальне напротив шумной улицы.
Экономика проектирования и строительства
Типовой проект стоит дешево, но он не учитывает особенности вашего грунта и рельефа. Индивидуальный проект дороже, но он позволяет оптимизировать площадь, убрав лишние метры, за которые вы заплатите при строительстве и отделке.
Сложные архитектурные формы (эркеры, многоскатные крыши, выступы) увеличивают смету на 20-40% за счет сложности работ и увеличения расхода материалов.
Таблица 4. Сравнение затрат на проект и строительство
| Статья расходов | Типовой проект | Индивидуальный проект | Влияние на смету |
|---|---|---|---|
| Стоимость проекта | 5 000 – 20 000 руб. | 50 000 – 150 000 руб. | Низкое |
| Точность сметы | Приблизительная | Точная (до гвоздя) | Высокое (экономия до 15%) |
| Сложность монтажа | Средняя | Зависит от задумки | Среднее |
| Эффективность площади | Средняя (есть лишнее) | Максимальная | Высокое (меньше затрат на отделку) |
| Риск переделок | Высокий | Низкий | Очень высокое |
Действия после завершения проектирования
Когда альбом чертежей на руках, начинается юридический этап. Проектную документацию нужно согласовать в местных органах архитектуры. После этого подается уведомление о начале строительства, чтобы дом был законным.
Я рекомендую обязательно сохранить все исполнительные схемы. Это чертежи того, как коммуникации легли в землю на самом деле, а не как они были задуманы. Спустя пять лет, когда вам понадобится проложить новый кабель или починить трубу, вы будете благодарны себе за эти схемы.
Сравнение технологий и форматов дома
Выбор между кирпичом, газобетоном и каркасом зависит от целей. Кирпич — это навека, но долго и дорого. Газобетон — золотая середина по теплу и цене. Каркас — очень быстро и тепло, но требует идеального соблюдения технологии вентиляции.
Одноэтажный дом удобнее в эксплуатации (нет лестниц), но требует большего пятна застройки и более дорогого фундамента. Двухэтажный дом экономит землю, но разделяет пространство на приватную и общую зоны.
Пример из опыта: Строил каркасник на участке с высоким уровнем грунтовых вод. Сэкономили на гидроизоляции фундамента — через два года в полу появилась сырость. Теперь всегда настаиваю на усиленной гидроизоляции, даже если бюджет ограничен.
Особенности различных вариантов строительства:
- Кирпич: высокая инерция тепла, долговечность, высокая стоимость.
- Газобетон: отличная теплоизоляция, высокая скорость кладки, требует армирования.
- Каркас: минимальные сроки, легкость конструкции, чувствительность к качеству дерева.
- Одноэтажный дом: доступность всех комнат, большая площадь кровли и фундамента.
- Двухэтажный дом: четкое зонирование, экономия места на участке.
- Мансарда: уютные комнаты под крышей, но риск перегрева летом.
- Полный второй этаж: максимальный объем жилья, высокая стоимость перекрытий.
Ответы на частые вопросы (FAQ)
Какая оптимальная площадь кухни-гостиной? Для семьи из 3-4 человек комфортным считается пространство от 30 до 45 м2. Это позволяет выделить зону отдыха и полноценную рабочую зону кухни.
Сколько санузлов нужно в доме? Минимум два: один гостевой на первом этаже и один основной (с ванной/душем) на втором или в мастер-спальне. Это базовый стандарт комфорта.
Нужен ли второй свет? Это красиво и добавляет воздуха, но сильно увеличивает затраты на отопление и усложняет проектирование лестницы. Рекомендую только для больших домов от 200 м2.
Что выбрать: гараж в доме или навес? Гараж удобен зимой, но забирает полезную площадь и приносит запах выхлопов. Навес дешевле, быстрее строится и не требует сложного фундамента.
Таблица 3. Чек-лист проверки функциональных зон
| Зона | Мин. размер | Освещение | Особенности розеток |
|---|---|---|---|
| Кухня-гостиная | 30 м2 | Естественное + зонированное | Раздельные линии для техники |
| Спальня | 12-15 м2 | Мягкий свет, блэкаут | У каждой прикроватной тумбы |
| Санузел | 5-7 м2 | Яркий свет + подсветка зеркала | Влагозащищенные (IP44) |
| Прихожая | 6-8 м2 | Яркое верхнее | Для пылесоса и электросамоката |
| Котельная | 6 м2 | Обязательный свет + вентиляция | Под котел и насосы (отдельный щит) |
