Строительство гаража на частном участке требует точного соблюдения юридических норм, чтобы избежать конфликтов с соседями или штрафов от надзора. В среднем такой проект занимает от 3 до 6 недель, а стоимость материалов для стандартного бокса начинается от 150 000 рублей. Как построить гараж на участке: нормы СНиП и требования к строительству становятся определяющими при выборе места и типа фундамента. Правильный подход на старте гарантирует долговечность здания.
Законодательные основы и подготовка
Перед началом работ необходимо изучить ПЗЗ (Правила землепользования и застройки) и СНиП. Эти документы определяют, где именно можно ставить капитальное строение. Оценка сложности проекта зависит от типа грунта и выбранного материала стен. Для реализации потребуются базовые навыки кладки и работы с бетоном. Оптимальное время для старта — поздняя весна или лето, когда почва просохла, а температура воздуха стабильна.
Для законного размещения постройки я рекомендую использовать таблицу нормативных отступов:
| Объект | Минимальный отступ | Примечание |
|---|---|---|
| Забор соседа | 1 метр | Для нежилых построек |
| Жилой дом | 3 метра | Противопожарный разрыв |
| Красная линия дороги | 5 метров | Зона муниципальных сетей |
| Дом соседа | 3 метра | Требование пожарной безопасности |
| Электрические столбы | 2 метра | Зона безопасности ЛЭП |
Выбор и расчет ресурсов
Для возведения стандартного гаража площадью 24 кв. м потребуется комплекс материалов. Основной упор делается на прочность основания и влагостойкость стен. Закупать ресурсы лучше в крупных строительных центрах, чтобы сэкономить на доставке одной машиной. Расход материалов рассчитывается с запасом 10% на подрезку и бой.
- Бетон марки М300 для фундамента.
- Арматура диаметром 12 мм для усиления плиты.
- Песок крупнозернистый для подушки.
- Щебень фракции 20-40 мм.
- Газобетонные блоки (400х200х200 мм).
- Профнастил для кровли с полимерным покрытием.
- Брус 100х100 мм для мауэрлата.
- Гидроизоляционный рубероид.
| Материал | Расход на м2 | Средняя цена за ед. | |
|---|---|---|---|
| Бетон М300 | 0.3 м3 | 5500 руб/м3 | 39 600 руб |
| Арматура | 4 пог. м | 90 руб/м | 8 640 руб |
| Газобетон | 0.2 м3 | 6200 руб/м3 | 29 760 руб |
| Песок | 0.1 м3 | 800 руб/м3 | 1 920 руб |
| Щебень | 0.1 м3 | 1600 руб/м3 | 3 840 руб |
Инструментальный набор мастера
Правильный инструмент ускоряет процесс и исключает брак. Для разметки достаточно колышков и шнура, но для земляных работ лучше арендовать мини-экскаватор. Кладку блоков невозможно выполнить качественно без уровня и специальной ножовки. Покупка дорогого оборудования оправдана, если планируете строить и другие объекты на участке.
- Лазерный уровень или гидроуровень.
- Рулетка металлическая (от 5 метров).
- Шовель и лопата для грунта.
- Бетономешалка на 180 литров.
- Кельма и зубчатый шпатель.
- Перфоратор с бурами по бетону.
- Резиновый молоток для подгонки блоков.
Расчистка и разметка участка
Первым делом участок очищается от мусора, веток и дерна. Я проверил границы своего участка по техплану, чтобы не залезть на территорию соседа. Разметка осуществляется по осям с помощью колышков и прочного шнура. Важно организовать подъезд для грузовика с бетоном так, чтобы не повредить уже существующие дорожки или забор. Защита соседних построек обеспечивается установкой временных щитов при проведении шумных работ.
Работа с основанием и грунтом
Планировка грунта начинается со снятия верхнего плодородного слоя земли. Поверхность выравнивается с помощью правила и уровня. Затем засыпается песчано-гравийная подушка слоем 20-30 см. Каждый слой песка проливается водой и тщательно трамбуется виброплитой. Я однажды забыл качественно уплотнить песок, и через год пол в гараже дал трещину. Теперь я всегда использую вибротрамбовку до достижения твердого основания.
Технология строительства по этапам
Перед началом работ наденьте защитные перчатки и очки. При работе с бетоном используйте респиратор, чтобы пыль не попадала в легкие. Обеспечьте доступ к электросети через защитный автомат. Помните о пожарной безопасности: сварочные работы проводятся вдали от горючих материалов.
- Разметка по осям (1 день). Установка колышков, проверка диагоналей для исключения перекоса.
- Рытье котлована/траншеи (3 дня). Выемка грунта на глубину промерзания или под плиту.

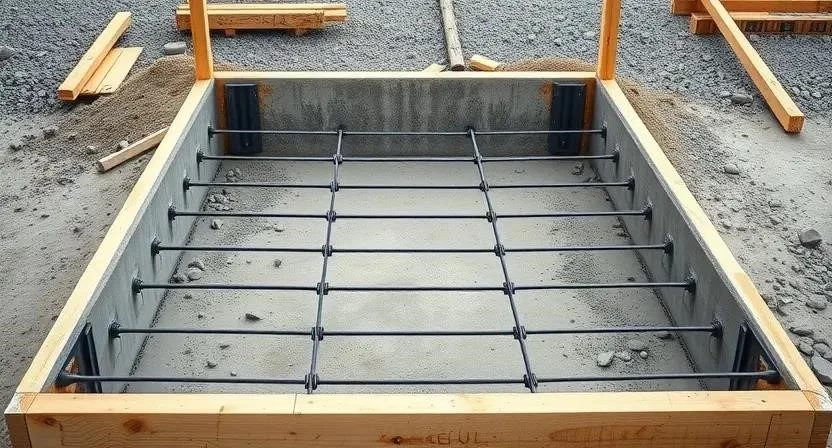

- Монтаж опалубки и армирование (2 дня). Установка досок по периметру, вязка арматурного каркаса проволокой.
- Заливка фундамента (1 день). Заливка бетона слоями по 20 см с обязательным вибрированием каждого слоя.
- Возведение стен (7 дней). Кладка блоков с использованием клея, проверка вертикальности каждого ряда.
- Устройство перекрытий (2 дня). Монтаж балок или бетонных плит перекрытия.
- Монтаж кровли (3 дня). Установка стропил, обрешетки и укладка профнастила.
- Установка ворот (1 день). Монтаж рамы, регулировка петель и замков.
- Внутренняя отделка и пол (3 дня). Заливка чистовой стяжки, штукатурка стен.
- Обустройство отмостки (2 дня). Создание бетонного или асфальтового пояса вокруг здания.
Я использовал бетононасос при заливке фундамента. Это стоило дороже, но сэкономило мне три дня тяжелого ручного труда по переноске раствора тачками.
| Этап работы | Время | Особенности |
|---|---|---|
| Разметка | 1 день | Использовать отвес и шнур |
| Земляные работы | 3 дня | Соблюдать уклон для слива воды |
| Фундамент | 1 день | Добавить пластификатор в бетон |
| Стены | 7 дней | Выдерживать паузы для усадки |
| Кровля | 3 дня | Свес крыши не менее 30 см |
Технические тонкости и правила
Соблюдение противопожарных разрывов — это не формальность, а залог безопасности. В гараже обязательно предусматривается приточно-вытяжная вентиляция для удаления выхлопных газов. При заливке бетона температура воздуха не должна опускаться ниже +5°C, иначе раствор может замерзнуть и потерять прочность. Я заметил, что совместимость материалов играет ключевую роль: например, газобетон требует специального клея, а не обычного цементного раствора, чтобы избежать мостиков холода.
Ошибки при застройке и способы их исправления
Новички часто допускают промахи, которые дорого исправлять. Мой сосед построил гараж слишком близко к забору, и местный надзор заставил его снести постройку. Чтобы этого избежать, всегда делайте межевание участка перед стройкой.
- Нарушение отступов. Исправляется только переносом или сносом здания.
- Игнорирование уклона пола. Без уклона в 1-2% вода будет скапливаться лужами. Исправляется заливкой нового слоя стяжки.
- Отсутствие гидроизоляции. Влага из почвы поднимается в стены. Помогает устройство отсечной гидроизоляции между фундаментом и стеной.
- Ошибка в расчете нагрузки. Просадка фундамента из-за слишком тонкой плиты. Исправляется усилением фундамента инъектированием.
- Плохая вентиляция. Появление плесени и сырости. Решается установкой принудительного вытяжного вентилятора.
Финансовая смета проекта
Стоимость строительства зависит от того, кто выполняет работы. Самостоятельный монтаж позволяет сэкономить значительную сумму, но требует больше времени. Основные затраты приходятся на бетон и стеновой материал.
| Статья расходов | Своими руками | С мастером | Экономия |
|---|---|---|---|
| Фундамент | 30 000 руб | 60 000 руб | 30 000 руб |
| Стены | 50 000 руб | 110 000 руб | 60 000 руб |
| Кровля | 20 000 руб | 45 000 руб | 25 000 руб |
| Пол и отделка | 15 000 руб | 30 000 руб | 15 000 руб |
| 115 000 руб | 245 000 руб | 130 000 руб |
Эксплуатация и обслуживание
После завершения стройки кровля требует проверки раз в год перед зимним сезоном. Бетонный пол необходимо обработать обеспыливающим составом или специальным лаком, чтобы грязь не въедалась в поры. Полная усадка здания из газобетона занимает от 2 до 4 месяцев. Только после этого периода можно приступать к финальной чистовой отделке стен и установке дорогостоящих полок.
Сравнение типов построек
Капитальный гараж из блоков обеспечивает отличную теплоизоляцию и долговечность. Однако существуют быстровозводимые варианты. Металлический бокс из профнастила возводится за 2 дня, но он абсолютно не держит тепло и подвержен коррозии. Каркасный гараж является золотой серединой: он легче капитального, дешевле в строительстве, но требует регулярной обработки дерева антисептиками.
Ответы на частые вопросы
Нужно ли разрешение на строительство?
Для гаража, который не является объектом капитального строительства, достаточно уведомления. Если здание имеет массивный фундамент, потребуется согласование.
Какой минимальный отступ от забора?
Согласно нормам, стандартный отступ составляет 1 метр от границы соседнего участка.
Можно ли строить гараж из газобетона?
Да, это один из лучших вариантов благодаря теплоэффективности, но обязательна гидроизоляция фундамента.
Как оформить гараж в кадастре?
Нужно вызвать кадастрового инженера, составить техплан и подать документы в Росреестр через МФЦ.
Какая толщина плиты фундамента оптимальна?
Для легкового автомобиля достаточно плиты толщиной 15-20 см с двойным армированием.
Нужна ли отмостка?
Да, она отводит дождевую воду от фундамента, предотвращая его подмывание и пучение грунта.
Сколько сохнет бетонный пол?
Первичный набор прочности происходит за 7 дней, но полная полимеризация занимает 28 суток.
