Строительство дома начинается с анализа почвы. Песчаные грунты считаются одними из лучших для застройки, но требуют правильного подхода к уплотнению. В среднем, устройство основания занимает от 14 до 21 дня. Стоимость работ сильно зависит от выбранного типа конструкции и объема материалов. Чтобы фундамент на песчаных грунтах выбрать и залить правильно, нужно учитывать фракцию песка и уровень воды. Это залог того, что стены не дадут трещин через несколько лет эксплуатации.
Оцениваю тип песка перед стартом работ. Крупный песок — идеал, он почти не дает усадки и отлично пропускает воду. Мелкий и пылеватый варианты коварнее, они могут «поплыть» при сильном намокании. Важно определить несущую способность грунта. Без этого легко ошибиться с толщиной плиты или глубиной заложения ленты. Понадобятся базовые навыки работы с бетоном и арматурой. Строить лучше в сухое время, чтобы избежать размыва траншей и просадки основания.
Для качественного монтажа подбираю проверенные материалы. Основной упор делаю на прочность бетона и плотность подушки.
- Песок крупный (для создания подушки)
- Песок мелкий (для приготовления раствора)
- Щебень фракции 20-40 мм (гранитный или гравийный)
- Бетон марки М300 или М350
- Арматура рифленая диаметром 12 мм
- Геотекстиль плотностью 200 г/м2
- Доски обрезные для опалубки (толщиной 25-40 мм)
- Саморезы, гвозди и вязальная проволока
- Гидроизоляционная пленка или рубероид
Расход материалов рассчитываю исходя из площади застройки. Примерные данные приведены в таблице.
| Материал | Расход на м2 (средний) | Цена за ед. (руб) | |
|---|---|---|---|
| Песок | 0.2 — 0.3 м3 | 800 руб/м3 | 160-240 руб |
| Щебень | 0.1 м3 | 2500 руб/м3 | 250 руб |
| Бетон М300 | 0.3 — 0.4 м3 | 5500 руб/м3 | 1650-2200 руб |
| Арматура | 5-8 кг | 70 руб/кг | 350-560 руб |
| Геотекстиль | 1.1 м2 | 60 руб/м2 | 66 руб |
Инструментарий должен быть полным, чтобы не бегать в магазин в разгар заливки. Использую только проверенный инструмент.
- Нивелир — для вывода идеального горизонта по всему периметру

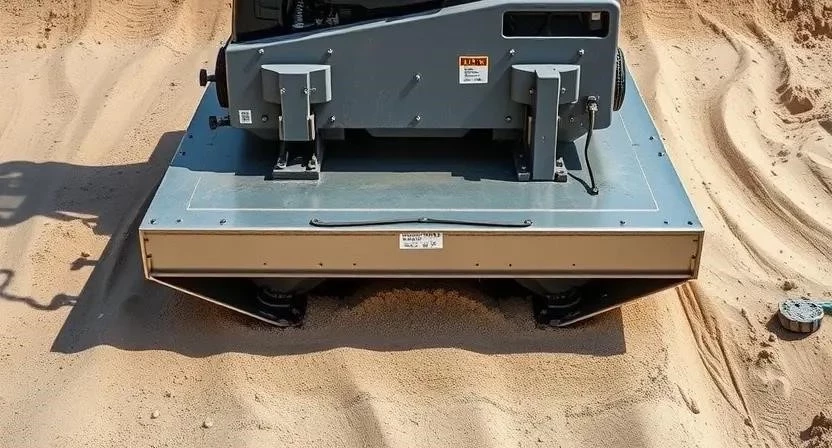

- Виброплита — без нее песчаная подушка неизбежно просядет
- Бетономешалка — если бетон замешиваю на месте, а не заказываю миксер
- Строительный уровень — для контроля вертикалей опалубки
- Рулетка и шнурка — для точной разметки осей
- Лопаты (штыковая и совковая) — для земляных работ
- Перфоратор — для быстрого монтажа опалубки
Виброплиту и нивелир рекомендую брать в аренду на несколько дней. Покупать их ради одного объекта — пустая трата денег, а профессиональный инструмент в прокате работает надежнее.
Сначала расчищаю участок. Убираю всю траву, кусты и строительный мусор. Затем размечаю границы будущего дома с помощью колышков и прочного шнура. Важно оставить свободные проезды для грузовиков с песком и бетоном, иначе придется переплачивать за ручную переноску. Весь лишний грунт сразу выношу за пределы рабочей зоны, чтобы он не мешал монтажу и не засыпал свежие траншеи.
Вынимаю грунт до проектной отметки. Укладываю геотекстиль — он не дает песку смешиваться с глиной или основным грунтом, предотвращая «утопание» подушки. Затем создаю песчано-гравийную подушку. Засыпаю песок слоями по 10-15 см и тщательно трамбую.
Пример из опыта: Один раз я решил сэкономить и не взял виброплиту, а просто походил по песку и проехал колесами машины. В итоге после первой зимы угол фундамента просел на 3 сантиметра. Теперь использую только вибротрамбовку с проливкой водой.
Проверяю готовность основания уровнем. Поверхность должна стать жесткой и ровной, без явных ям и бугров.
Технология монтажа фундамента на песке требует строгого соблюдения последовательности. Каждый этап влияет на общую прочность конструкции.
- Разметка и вынос осей (4-6 часов). Устанавливаю колышки, проверяю диагонали.
- Рытье котлована или траншеи (1-3 дня). Глубина зависит от типа фундамента и уровня промерзания.
- Укладка геотекстиля (3-5 часов). Раскатываю полотно с нахлестом 15-20 см.
- Засыпка и трамбовка песчаной подушки (1-2 дня). Послойное уплотнение с проливкой.
- Устройство щебеночного слоя (1 день). Создаю жесткий «скелет» основания.
- Монтаж опалубки (1-2 дня). Фиксирую доски распорками, чтобы бетон не выдавил стенки.
- Вязка арматурного каркаса (2-3 дня). Пример из опыта: Я всегда вяжу арматуру проволокой, а не сваркой. Так каркас работает более пластично при микроподвижках грунта.
- Установка закладных под коммуникации (4-8 часов). Прокладываю гильзы для труб и кабелей.
- Заливка бетоном (1 день). Заливаю смесь непрерывно, чтобы не было «холодных швов».
- Вибрирование бетона (в процессе заливки). Удаляю пузырьки воздуха для повышения плотности.
- Выравнивание поверхности правилом (3-5 часов). Делаю ровную плоскость под гидроизоляцию.
- Снятие опалубки и уход за бетоном (через 7-14 дней).
Слежу за уровнем грунтовых вод. Если вода стоит высоко, обязательно делаю дренаж вокруг здания. При заливке важен температурный режим: оптимально от +5 до +25 градусов. Использую бетон марки М300, он отлично сочетается с песчаным основанием и обладает нужной прочностью. Время первичного высыхания зависит от погоды, но полный набор прочности бетон набирает за 28 дней.
Новички часто допускают ошибки, которые вылезают через год. Предупреждаю о главных рисках:
- Недостаточное трамбование подушки — приводит к неравномерной осадке и трещинам в стенах.
- Экономия на армировании — без полноценного каркаса фундамент не выдержит вес дома.
- Игнорирование гидроизоляции — бетон впитывает влагу из песка, что ведет к разрушению структуры. Пример из опыта: Видел объект, где забыли про гидроизоляцию между подошвой и стеной. Через два года в подвале была сырость и плесень.
- Неправильный расчет глубины заложения — риск пучения грунта при замерзании воды в песке.
- Использование слишком жидкого бетона — избыток воды снижает итоговую прочность конструкции.
Соблюдаю технику безопасности: работаю в перчатках и защитных очках. При работе с бетономешалкой слежу за пальцами. Проветриваю зону, если использую химические добавки в бетон.
Стоимость устройства фундамента складывается из материалов и оплаты труда. Сравнение затрат представлено в таблице.
| Статья расходов | Своими руками (руб) | С мастером (руб) | Экономия (руб) |
|---|---|---|---|
| Материалы | 150 000 | 160 000 | -10 000 (закупка) |
| Аренда техники | 15 000 | 15 000 | 0 |
| Работа | 0 | 80 000 | 80 000 |
| 165 000 | 255 000 | 90 000 |
Поливаю бетон водой в первые 7 дней, особенно в сильную жару. Это предотвращает быстрое испарение влаги и появление трещин. Стены начинаю возводить только после того, как бетон наберет около 70% прочности (обычно через 2-3 недели). При правильном уходе и соблюдении технологии такой фундамент служит более 50 лет без деформаций.
Выбор типа основания зависит от веса дома и особенностей песка. Сравнение вариантов приведено ниже.
| Тип фундамента | Когда выбирать | Плюсы для песка | Минусы |
|---|---|---|---|
| Ленточный | Тяжелые дома, подвалы | Высокая несущая способность | Большой расход бетона |
| Свайный | Легкие дома, уклон участка | Минимум земляных работ | Требуется утепление цоколя |
| Плитный | Нестабильный песок, тяжелые здания | Полное отсутствие осадки | Самая высокая стоимость |
График работ помогает планировать закупки и время.
| Этап | Срок | Особенности |
|---|---|---|
| Подготовка и разметка | 1-2 дня | Точность до миллиметра |
| Земляные работы | 3-5 дней | Вывоз грунта |
| Устройство подушки | 2-3 дня | Трамбовка виброплитой |
| Опалубка и арматура | 3-4 дня | Жесткая фиксация |
| Заливка и уход | 1-21 день | Полив водой |
Часто задаваемые вопросы (FAQ)
Может ли песок просесть под фундаментом?
Да, если подушка была плохо утрамбована или использован пылеватый песок без геотекстиля. Правильная трамбовка виброплитой исключает этот риск.
Нужен ли дренаж на песчаных грунтах?
Песок хорошо отводит воду, но если уровень грунтовых вод выше 2 метров от поверхности, дренаж обязателен для защиты цоколя от сырости.
Какую марку бетона выбрать?
Оптимальным вариантом является М300. Он обеспечивает необходимую прочность и долговечность при умеренной цене.
Можно ли использовать пенопласт под фундамент?
Да, в случае с утепленной шведской плитой (УШП) пенопласт служит теплоизолятором и распределяет нагрузку.
Каков срок службы такого основания?
При соблюдении технологии армирования и гидроизоляции срок службы составляет от 50 до 100 лет.
