Обустройство надежной крыши невозможно без создания эффективного воздухообмена в подкровельном пространстве. Отсутствие правильной вентиляции кровли сокращает срок службы всей конструкции в два раза из-за накопления конденсата и гниения древесины. Грамотный монтаж вентиляции кровли позволяет сохранить утеплитель сухим и защитить стропильную систему от разрушения. В итоге домовладелец получает долговечную крышу, которая не потребует капитального ремонта через несколько лет эксплуатации.
Важные аспекты перед началом работ
Оценка сложности предстоящих задач показывает, что монтаж требует уверенных навыков работы на высоте и обращения со специализированным инструментом. Для стандартной кровли площадью 100-150 м2 выполнение всех этапов занимает от двух до четырех рабочих дней при условии благоприятной погоды. Я всегда рекомендую закладывать подкровельную вентиляцию еще на этапе проектирования и строительства, чтобы избежать дорогостоящих переделок в будущем. Если же крыша уже готова, установка дополнительных элементов потребует особой аккуратности при разборке участков покрытия. Безопасность превыше всего, поэтому я использую только сертифицированное страховочное снаряжение и нескользящую обувь.
Комплектация материалами для кровельной системы
Подбор качественных комплектующих определяет итоговую эффективность всей системы воздухообмена. Для работы потребуется стандартный набор элементов, количество которых зависит от площади скатов и типа финишного покрытия. Расход точечных аэраторов обычно составляет одну штуку на 50-60 м2 поверхности, но при малых уклонах их число увеличивают. Я советую покупать материалы из одной партии, чтобы цвет пластиковых деталей полностью совпадал с оттенком крыши.
- Коньковые аэраторы — обеспечивают выход воздуха в самой верхней точке.
- Точечные аэраторы (дефлекторы) — устанавливаются на скатах для усиления тяги.
- Перфорированные софиты — необходимы для организации притока воздуха под карнизом.
- Вентиляционная лента — защищает карнизный зазор от попадания птиц и листвы.
- Кровельный герметик — битумный или полиуретановый состав для гидроизоляции стыков.
- Крепежные элементы — специальные саморезы с ЭПДМ-прокладкой.
- Диффузионная мембрана — для защиты утеплителя при формировании вентзазора.
- Уплотнительные манжеты — для герметичного прохода труб через гидроизоляцию.
Необходимый набор инструментов
Качественный результат зависит от использования исправного и подходящего оборудования. Для резки кровельного покрытия нельзя использовать болгарку, так как она выжигает защитный слой металла или плавит битум. Инструменты должны быть под рукой в специальном поясе, чтобы минимизировать перемещения по скату крыши.
- Кровельные ножницы по металлу для аккуратного реза листов.
- Аккумуляторный шуруповерт с запасным аккумулятором.
- Электролобзик с набором пилок для прорезания отверстий в обрешетке.
- Строительный уровень и разметочный шнур для точной установки.
- Рулетка длиной не менее 5-10 метров.
- Пистолет для нанесения герметика в труднодоступные места.
- Страховочная привязь, трос и надежная анкерная точка.
Подготовительные мероприятия внутри здания
Обеспечение свободного доступа к чердачному пространству является первым шагом в работе. Я всегда начинаю с того, что освобождаю проходы и проверяю состояние лестниц. Важно защитить пол чердака от строительного мусора, опилок и пыли, расстелив плотную полиэтиленовую пленку. На этом этапе я провожу тщательную ревизию текущего состояния стропильной системы и утеплителя. Если обнаружены следы плесени или влажные пятна на дереве, их необходимо обработать антисептиком до начала монтажа вентиляционных выходов.
Подготовка внешней поверхности крыши
Очистка кровельного покрытия от пыли, мха и мусора критически важна для качественной адгезии герметика. После уборки выполняется точная разметка мест установки аэраторов согласно заранее рассчитанной схеме. Я использую маркер, который хорошо виден на покрытии, но легко стирается при необходимости. Проверка целостности гидроизоляционного слоя под местом будущего монтажа позволяет убедиться, что точка росы не сместится внутрь пирога. Если обнаружены повреждения мембраны, их следует заклеить специализированным скотчем до момента прорезания основного отверстия.
Пошаговая технология монтажа вентиляции
Соблюдение последовательности действий гарантирует, что подкровельная вентиляция будет работать как единый механизм. Каждый этап требует внимания к деталям, особенно в вопросах гидроизоляции.
- Организация притока воздуха через карнизный свес. Проверяем, чтобы щель между стеной и кровлей не была забита утеплителем. Время этапа: 2 часа.

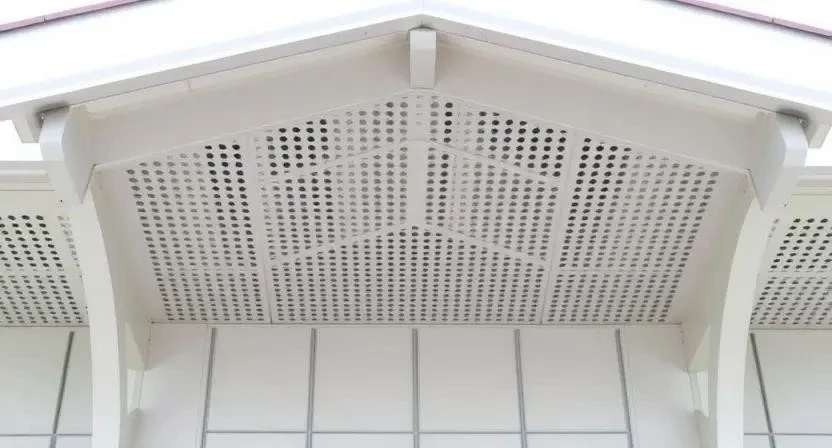

- Монтаж перфорированных софитов. Устанавливаем панели с отверстиями по всему периметру карниза для свободного захода воздуха. Время этапа: 4-6 часов.
- Установка вентиляционной ленты на карниз. Крепим ленту степлером или саморезами к торцевой доске для защиты от насекомых. Время этапа: 1.5 часа.

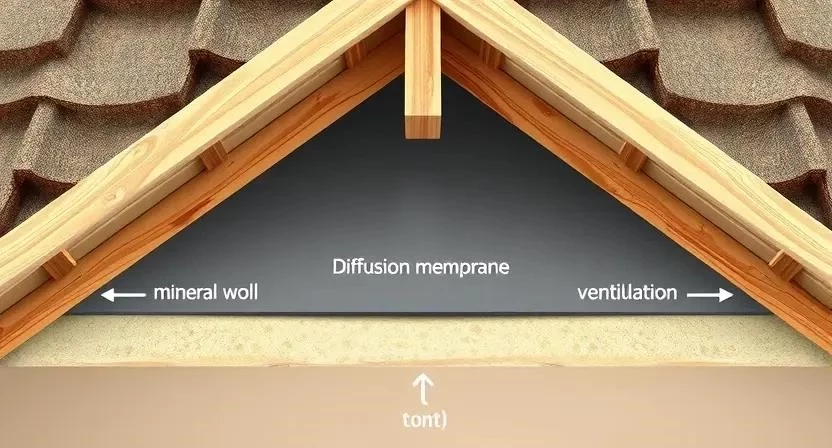

- Формирование вентиляционного зазора. При монтаже обрешетки я всегда проверяю наличие контробрешетки высотой не менее 50 мм. Время этапа: выполняется при строительстве.
- Прорезание отверстий в кровельном пироге. По разметке вырезаем отверстие через металлочерепицу или мягкую кровлю, а затем через обрешетку. Время этапа: 30 минут на одну точку.
- Подготовка основания и нанесение герметика. Обезжириваем поверхность и наносим толстый слой кровельного герметика по контуру отверстия. Время этапа: 15 минут.
- Установка и фиксация точечных аэраторов. Плотно прижимаем основание к кровле и фиксируем саморезами с шагом 10-15 см. Время этапа: 20 минут на единицу.
- Монтаж непрерывного конькового аэратора. Вдоль конька прорезаем щель в настиле, устанавливаем аэратор и закрываем его коньковой планкой. Время этапа: 3-4 часа.
- Герметизация стыков и примыканий. Тщательно проходим герметиком все места прилегания юбки аэратора к основному покрытию. Время этапа: 1 час.
- Установка защитных сеток. Проверяем наличие решеток во всех вытяжных отверстиях, чтобы исключить попадание птиц. Время этапа: 30 минут.
Технологические нюансы и правила
Температурный режим играет ключевую роль при работе с гибкой черепицей. Я на своем опыте убедился, что монтаж на битумное покрытие в жару выше +25 градусов опасен — материал становится мягким и легко повреждается обувью. В холодное время года (ниже +5) аэраторы и плитку нужно прогревать строительным феном для сохранения эластичности. Высота вентзазора напрямую зависит от длины ската: при длине более 10 метров стандартных 50 мм может не хватить, и я советую увеличивать зазор до 80 мм для лучшей циркуляции воздуха.
Распространенные ошибки новичков
Неправильное устройство кровельного пирога часто приводит к плачевным результатам, которые проявляются только через пару сезонов. Однажды я столкнулся с тем, что на чердаке за одну зиму сгнили все доски обрешетки только из-за того, что хозяин решил сэкономить на софитах. Без притока снизу даже самый дорогой коньковый аэратор будет бесполезен.
- Отсутствие притока воздуха при наличии вытяжных отверстий (эффект вакуума).
- Перекрытие вентзазора утеплителем в районе карниза из-за слишком плотной укладки.
- Использование обычного силиконового герметика вместо специализированного кровельного.
- Отсутствие прорезей в гидроизоляции или сплошном настиле под коньковым аэратором.
- Монтаж аэраторов слишком низко по скату, где они могут быть завалены снегом.
Экономическая составляющая проекта
Цена вентиляции кровли складывается из стоимости самих элементов и оплаты услуг монтажников. Самостоятельная установка позволяет сэкономить значительную сумму, однако требует наличия собственного инструмента. При покупке готового комплекта (аэраторы + софиты + ленты) магазины часто предоставляют скидку до 10-15%. В таблицах ниже приведен подробный расчет затрат для понимания бюджета.
Регулярный уход за системой
После завершения монтажа обслуживание сводится к ежегодной проверке отверстий. Осенью я рекомендую проверять, не засорились ли сетки софитов и аэраторов опавшей листвой или паутиной. Был случай в моей практике, когда птицы свили гнезда прямо в вентзазоре, потому что не поставили защитную сетку — пришлось всё разбирать. После каждой зимы важно осматривать герметичность примыканий, так как лед может деформировать пластиковые детали или нарушить слой герметика.
Альтернативные способы вентиляции
Естественная циркуляция воздуха является базовым решением, но в некоторых случаях ее недостаточно. Принудительная вентиляция с использованием электрических кровельных вентиляторов эффективна для крыш сложной формы или при малых углах наклона. Слуховые окна — это классический вариант для холодного чердака, но они создают «мертвые зоны» в углах, где воздух застаивается. Современные аэраторы распределяют потоки более равномерно по всей площади ската, что делает их предпочтительным выбором для современных домов.
Часто задаваемые вопросы (FAQ)
Нужна ли вентиляция на холодном чердаке?
Да, она обязательна для удаления влаги, проникающей из жилых помещений, и предотвращения образования инея на стропилах.
Сколько аэраторов ставить на 100 кв. м. кровли?
В среднем требуется 2-3 точечных аэратора при условии наличия коньковой вентиляции и притока через карниз.
Можно ли ставить вентиляцию на готовую крышу?
Да, вентиляция мягкой кровли или металлочерепицы может быть дополнена аэраторами в любое время без полного разбора покрытия.
Поможет ли вентиляция от сосулек?
Правильный воздухообмен выравнивает температуру кровли с уличной, что препятствует подтаиванию снега и образованию наледи.
Что делать, если вентзазор забит мусором?
Необходимо частично разобрать подшивку карниза или конек и прочистить каналы сжатым воздухом или механическим способом.
Как проверить тягу в подкровельном пространстве?
В тихую погоду можно использовать дымовую шашку или просто поднести тонкую полоску бумаги к софитам — она должна отклоняться.
Почему мокнет утеплитель при наличии аэраторов?
Скорее всего, нарушена герметичность пароизоляции изнутри дома или вентзазор перекрыт слоем теплоизоляции.
Информационные таблицы
Таблица 1: Перечень материалов с нормами расхода и средними ценами
| Материал | Ед. изм. | Норма расхода | Цена за ед. (руб) | |
| Аэратор точечный | шт | 1 на 50 м2 | 1200 | 2400 |
| Коньковый аэратор | м.п. | на всю длину конька | 850 | 8500 (на 10м) |
| Софит перфорированный | шт | по периметру | 450 | 13500 |
| Герметик кровельный | туба | 1 на 2 аэратора | 600 | 1200 |
| Вентлента карнизная | рулон 5м | по периметру | 700 | 4200 |
Таблица 2: Сравнение типов аэраторов по эффективности
| Тип устройства | Эффективность | Сложность монтажа | Применение | Особенности |
| Коньковый (непрерывный) | Высокая | Средняя | Любая скатная кровля | Незаметен под коньком |
| Точечный (черепашка) | Средняя | Низкая | Вальмовые, сложные крыши | Ставится в любом месте |
| КТВ-вентиль | Высокая | Средняя | Мягкая кровля | Требует проходного узла |
| Турбодефлектор | Очень высокая | Высокая | Места со слабым ветром | Вращается от ветра |
| Слуховое окно | Низкая | Высокая | Холодные чердаки | Декоративный элемент |
Таблица 3: Пошаговый план работ с указанием времени
| Этап работ | Время выполнения | Сложность | Инструмент | Важный нюанс |
| Разметка и подготовка | 2-3 часа | Низкая | Рулетка, маркер | Точность расположения |
| Прорезка отверстий | 4 часа | Высокая | Лобзик, ножницы | Не повредить стропила |
| Установка и герметизация | 5-6 часов | Средняя | Пистолет, шуруповерт | Расход герметика |
| Монтаж софитов | 8-10 часов | Средняя | Ножовка, уровень | Соблюдение зазоров |
| Финальная проверка | 1-2 часа | Низкая | Визуальный осмотр | Герметичность стыков |
Таблица 4: Пример сметы на систему вентиляции для кровли 120 м2
| Статья расходов | Своими руками (руб) | С мастером (руб) | Экономия (руб) | Примечание |
| Материалы (комплект) | 28 000 | 28 000 | 0 | Цены средние |
| Монтажные работы | 0 | 25 000 | 25 000 | Зависит от высоты |
| Расходные материалы | 1 500 | 2 000 | 500 | Саморезы, сверла |
| Аренда страховки/лесов | 2 000 | 0 | -2 000 | У мастера свои |
| 31 500 | 55 000 | 23 500 | Выгода очевидна |
