Создание полноценного сада или газона на крыше здания требует решения сложной инженерной задачи, связанной с защитой строения от влаги и обеспечением жизнедеятельности растений. Зеленая эксплуатируемая кровля обходится в среднем от 3500 до 6000 рублей за квадратный метр, а процесс монтажа занимает от двух до четырех недель в зависимости от площади. Грамотно спроектированная система позволяет не только улучшить экологию, но и защитить гидроизоляционный слой от ультрафиолета и температурных перепадов, продлевая срок службы крыши в два-три раза.
Важные аспекты перед началом работ
Первоочередным этапом является оценка несущей способности перекрытий. Я всегда начинаю с изучения проекта здания, так как вес «пирога» с мокрым субстратом может достигать 300–700 кг на квадратный метр. Если плита не рассчитана на такие нагрузки, монтаж проводить категорически нельзя. Также выполнение работ требует специфических навыков: вам придется самостоятельно сваривать швы ПВХ-мембраны строительным феном, что требует определенной сноровки.
Расчет времени выполнения должен учитывать погодные условия. Оптимальный период для реализации проекта — поздняя весна или ранняя осень, когда температура воздуха стабильно держится выше +5°C, что критично для работы с полимерными материалами и приживаемости растений. Сезонность играет ключевую роль: высаживать суккуленты или газон в разгар летней жары или перед самыми заморозками — значит обречь проект на неудачу.
Перечень необходимых материалов

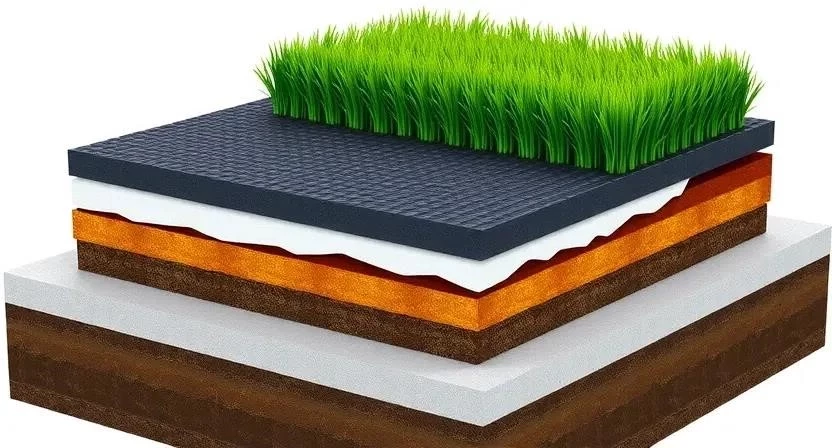

Для качественного устройства кровли с озеленением требуется многослойная структура, где каждый элемент выполняет свою функцию. Основу составляет бетонная плита, на которую укладывается гидроизоляционный ковер. Далее следуют защитные, дренажные и фильтрующие слои. Важно использовать специализированный субстрат, а не обычную землю из ближайшего парка, так как садовый грунт слишком тяжелый и быстро слеживается, перекрывая доступ кислорода к корням.
Ниже представлен список основных материалов:
- Бетонная смесь для создания разуклонки (марка не ниже М150);

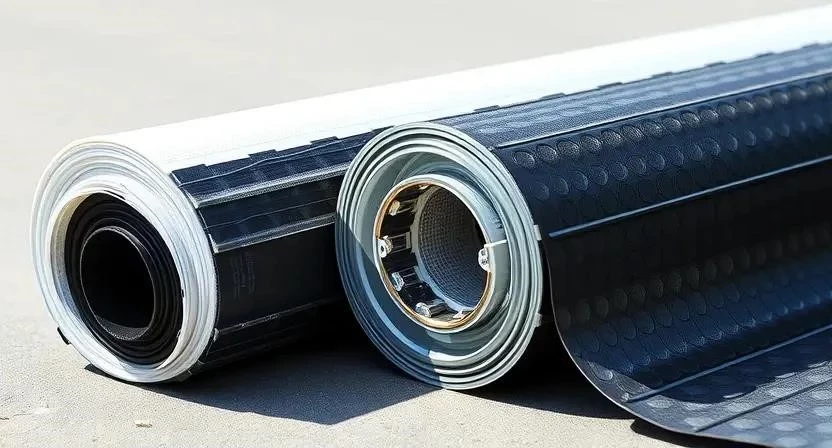

- ПВХ-мембрана толщиной 1.5–2 мм для надежной гидроизоляции;
- Корнезащитная полиэтиленовая пленка повышенной прочности;
- Дренажные профилированные маты из ПНД;
- Фильтрующий геотекстиль плотностью 150–200 г/м²;
- Специализированный облегченный субстрат на основе керамзита или перлита;
- Растительный слой (рулонный газон, седумы или многолетники);
- Праймер битумный для подготовки основания.
Таблица 1. Расход материалов и ориентировочная стоимость
| Материал | Количество на 1 м² | Расход | Цена за ед. (руб) | |
|---|---|---|---|---|
| ПВХ-мембрана | 1.15 м² | С учетом нахлестов | 850 | 977 |
| Геотекстиль | 2.2 м² | В два слоя | 60 | 132 |
| Дренажный мат | 1.05 м² | Стык в стык | 450 | 472 |
| Субстрат (10 см) | 100 литров | 0.1 м³ | 15 | 1500 |
| Корнезащита | 1.1 м² | С перехлестом | 120 | 132 |
Инструментарий для проведения монтажа
Для работы потребуется как стандартный строительный набор, так и специализированное оборудование. Я рекомендую не покупать дорогостоящий строительный фен для сварки мембран, а взять его в аренду — профессиональные модели стоят дорого, а для разовой работы это нецелесообразно.
Таблица 2. Необходимые инструменты и их назначение
| Инструмент | Назначение | Обязательно/Желательно | Примерная цена (руб) |
|---|---|---|---|
| Строительный фен | Сварка швов ПВХ-мембраны | Обязательно | 2500 (аренда/сут) |
| Лазерный уровень | Проверка уклонов основания | Обязательно | 4500 |
| Силиконовый ролик | Прикатка сварных швов | Обязательно | 1200 |
| Лопаты и грабли | Распределение субстрата | Обязательно | 1500 |
| Рулетка 10м | Разметка и замеры | Обязательно | 600 |
Организация рабочего пространства
Перед началом процесса необходимо полностью очистить кровлю от строительного мусора, пыли и остатков старых покрытий. Я всегда организую временные зоны хранения материалов так, чтобы не перегружать отдельные участки плиты — рулоны мембраны и мешки с субстратом лучше распределять равномерно по площади. Обязательно защитите прилегающие стены и парапеты пленкой, чтобы не испачкать их в процессе грунтовки или заливки бетона. Проверьте состояние водосточной системы: она должна быть свободна от засоров еще до начала укладки первых слоев.
Подготовка основания кровли
Качество будущей крыши на 90% зависит от того, насколько правильно подготовлена поверхность. Создание уклонов в 1.5–3% в сторону воронки — критическое условие, иначе застой воды приведет к загниванию корней и протечкам. Бетонное основание нужно тщательно зачистить от наплывов и острых выступов, которые могут проколоть мембрану. После зачистки наносится грунтовка (праймер) для обеспечения лучшей адгезии материалов.
Когда я работал на объекте в Подмосковье, мы проверяли герметичность примыканий методом «залива»: перекрывали сливы и наполняли кровлю водой на 24 часа. Только после такой проверки можно быть уверенным, что гидроизоляция зеленой кровли выполнена без изъянов. Если уровень воды не упал, основание считается готовым.
Технология монтажа: пошаговая инструкция
Соблюдение последовательности слоев — залог долговечности системы. Технология монтажа зеленой кровли подразумевает создание «пирога», где каждый слой защищает предыдущий.
- Устройство основания (2-3 дня): Заливаем бетонную стяжку с формированием уклонов к водосточным воронкам. Поверхность должна быть ровной, без перепадов более 5 мм на 2 метра.
- Монтаж первичной гидроизоляции (1-2 дня): Раскатываем ПВХ-мембрану. Я использую строительный фен с узким соплом для обработки сложных углов и примыканий к парапетам. Ширина сварного шва должна быть не менее 30 мм.
- Установка корнезащитного слоя (4-5 часов): Укладываем плотную полиэтиленовую пленку. Она предотвращает разрушение гидроизоляции агрессивными корнями растений.
- Укладка дренажного слоя (5-6 часов): Размещаем профилированные маты. Они накапливают необходимую влагу в «чашечках» и отводят излишки в водосток.
- Монтаж фильтрующего слоя (4-5 часов): Поверх дренажа расстилаем геотекстиль с нахлестом 15–20 см. Это нужно, чтобы частицы субстрата не забивали дренажную систему.
- Засыпка растительного субстрата (1-2 дня): Распределяем грунт слоем от 8 до 15 см для экстенсивного озеленения. Важно не уплотнять его слишком сильно.
- Посадка растений (1-2 дня): Высаживаем седумы или укладываем рулонный газон. При укладке газона плотно прижимайте его к субстрату, чтобы не было воздушных прослоек.
- Устройство системы полива (1 день): Устанавливаем капельные линии или дождеватели. На этом же этапе монтируем защитные решетки на водосточные воронки.
Таблица 3. План-график работ на площадь 50 м²
| Этап работ | Время выполнения | Особенности этапа |
|---|---|---|
| Подготовка и разуклонка | 3 дня | Контроль уклона уровнем |
| Гидроизоляция (ПВХ) | 2 дня | Проверка швов пробником |
| Дренаж и фильтрация | 1 день | Соблюдение нахлестов |
| Субстрат и посадка | 2 дня | Обильный первый полив |
| Пусконаладка полива | 1 день | Проверка автоматики |
Технологические нюансы и безопасность
При работе с ПВХ-мембранами помните, что при температуре ниже +5°C материал теряет эластичность, а швы могут получиться хрупкими. Также важно учитывать совместимость материалов: например, прямой контакт ПВХ с битумом или пенополистиролом недопустим — требуется разделительный слой из геотекстиля. При расчете влажности субстрата ориентируйтесь на то, что он должен удерживать до 30–40% воды от своего объема, не превращаясь в болото.
Меры безопасности при устройстве кровли с озеленением:
- Используйте страховочные пояса при работе у края крыши или на парапетах;
- Работайте в респираторе при засыпке пылящих компонентов субстрата;
- Обеспечьте наличие огнетушителя при использовании строительного фена;
- Соблюдайте электробезопасность при подключении инструмента через удлинители;
- Не загромождайте пути эвакуации и проходы материалами;
- Используйте защитные перчатки и очки при нарезке мембран и геотекстиля.
Типичные ошибки при монтаже
Многие новички пытаются сэкономить там, где это недопустимо. Однажды я видел, как заказчик решил использовать обычный чернозем вместо специального субстрата. Через год почва уплотнилась так, что вода перестала уходить, и крыша превратилась в грязное озеро, а растения погибли от недостатка воздуха в корнях.
Основные ошибки, которых следует избегать:
- Превышение допустимой нагрузки на бетонную плиту перекрытия;
- Отсутствие или неправильный расчет уклона (менее 1.5%);
- Отказ от корнезащитного слоя, что ведет к прорастанию корней сквозь мембрану;
- Использование некачественного геотекстиля, который быстро заиливается;
- Плохая герметизация узлов примыкания к воронкам и парапетам;
- Экономия на системе автополива в регионах с засушливым летом.
Расчет стоимости реализации проекта
Зеленая кровля своими руками позволяет сэкономить около 30–40% от общего бюджета, который обычно уходит на оплату труда квалифицированных рабочих. Однако помните, что исправление ошибок в гидроизоляции обойдется гораздо дороже.
Таблица 4. Сравнение стоимости: Своими руками vs Профессионалы (на 1 м²)
| Статья расходов | Своими руками (руб) | Мастер/Бригада (руб) | Экономия (руб) |
|---|---|---|---|
| Материалы (средний сегмент) | 3200 | 3200 | 0 |
| Монтажные работы | 0 | 2500 | 2500 |
| Аренда оборудования | 500 | 0 (свое) | -500 |
| Транспортные расходы | 300 | 300 | 0 |
| 4000 | 6000 | 2000 |
Регламент ухода за зеленой зоной
После завершения установки зеленой кровли растениям требуется период адаптации. Первые две недели полив должен быть ежедневным (при отсутствии дождей). В дальнейшем достаточно проверять влажность субстрата раз в неделю. Обрезка растений проводится весной для удаления сухих побегов. Важным пунктом является очистка водостоков: дважды в год (весной и осенью) проверяйте воронки на предмет попадания в них листвы или частиц грунта. Полная эксплуатация и свободное хождение по газону разрешается через 3–4 недели после посадки, когда корневая система закрепится.
Альтернативные варианты озеленения
Существует два основных подхода: интенсивное и экстенсивное озеленение. Интенсивное подразумевает создание полноценного сада с кустарниками и даже деревьями, что требует толстого слоя почвы (от 30 см) и усиленного перекрытия. Экстенсивное — это легкие системы с суккулентами или травой, не требующие сложного ухода.
Варианты и их характеристики:
- Экстенсивная кровля: малый вес, низкая цена, минимум ухода;
- Интенсивная кровля: возможность посадки крупных растений, высокая нагрузка;
- Модульные системы: быстрая установка готовых лотков с растениями;
- Гидропонные системы: выращивание без субстрата на питательных растворах;
- Седумные ковры: готовые рулоны с очитками для моментального эффекта;
- Контейнерное озеленение: расстановка кадок и вазонов на эксплуатируемой крыше;
- Комбинированный тип: сочетание газона и зон с плиткой или гравием.
Часто задаваемые вопросы (FAQ)
Сколько весит зеленая кровля?
В насыщенном водой состоянии экстенсивная кровля весит от 80 до 150 кг/м², интенсивная может достигать 700 кг/м² и более.
Можно ли делать ее на деревянном перекрытии?
Теоретически да, но требуется очень точный расчет нагрузок и усиленная гидроизоляция. Обычно я советую только легкие экстенсивные варианты для деревянных домов.
Как бороться с сорняками?
Использование специализированного безземельного субстрата сводит появление сорняков к минимуму. Залетные семена удаляются вручную при сезонном осмотре.
Нужен ли автополив?
Для газона — обязательно. Суккуленты (седумы) могут обходиться без него, но в сильную засуху даже они могут потерять декоративный вид.
Что делать, если протекла кровля?
Придется локально демонтировать слои (растения, субстрат, дренаж) в месте протечки, найти повреждение мембраны и поставить заплату методом сварки.
Какие растения самые неприхотливые?
Различные виды очитков (седумы), камнеломки, некоторые виды мхов и овсяница. Они отлично переносят солнце и дефицит влаги.
Как часто нужно менять субстрат?
При правильном составе и наличии фильтрующего геотекстиля субстрат служит 15–20 лет, требуя лишь периодической подкормки удобрениями.
